Назначение
В Dinext можно записать время, затраченное на задачи и обращения, передать его на согласование и сравнить результат с планом проекта. Отсутствия помогают правильно рассчитать доступное рабочее время, а отчёты — увидеть, на что оно потрачено.
Общий порядок работы:
flowchart TD
A["Открыть автоматически созданный табель"] --> B["Проверить период, задачи и доступные часы"]
B --> C["Записать часы и пояснения"]
C --> D["Сохранить и проверить план и лимиты"]
D --> E["Передать табель на согласование"]
E --> F{"Все строки приняты?"}
F -->|Возврат с замечанием| G["Вернуть к редактированию и исправить"]
G --> C
F -->|Ожидается решение| J["Дождаться решения по оставшимся строкам"]
J --> F
F -->|Да| H["Проверить согласованный факт и отчёты"]
H --> I["При наличии доступа проверить расходы проекта"]
Табель текущего периода создаётся автоматически по шаблону ТШ. Откройте его, заполните часы и пояснения, сохраните и отправьте на согласование. Руководитель проверит работу; согласованные часы появятся в факте трудозатрат проекта.
Цели и задачи
- Записать выполненную работу по проекту, задаче или обращению, роли и дням.
- Проверить полноту табеля и передать часы на согласование.
- Понять, кто ещё должен принять работу, и исправить замечания.
- Задать план, уточнить прогноз и сравнить их с согласованными часами.
- Настроить предупреждения и ограничения по плану трудозатрат.
- Учесть отсутствия, проверить доступные часы и использование рабочего времени.
- Посмотреть личные и общие отчёты, а при наличии доступа — связанные расходы проекта.
Для кого
- Участникам проектов — чтобы записать время и результат работы.
- Руководителям проектов и команд — чтобы согласовать часы, проверить план и лимиты.
- Коллегам, которые ведут рабочие календари, шаблоны табелей и сведения о сотрудниках.
- Коллегам, которые проверяют расходы по согласованным трудозатратам.
Основные понятия
| Понятие | Что оно означает |
|---|---|
| Табель, или таймшит | Рабочее время одного сотрудника за период. В названии указаны автор и даты периода. |
| Строка табеля | Часы по одному проекту, задаче или обращению и проектной роли. |
| Списание времени | Запись часов, которые действительно потрачены на работу. |
| Проектная роль | Работа человека в проекте: например, консультант или руководитель проекта. |
| Специалист | Карточка сотрудника, по которой определяются его рабочее расписание и участие в учёте времени. |
| Функциональная группа | Команда или подразделение, по которому можно отбирать работу сотрудников в общих отчётах. |
| План | Согласованный объём часов по задаче и роли, с которым сравнивают затраченное время. |
| Прогноз | Текущая оценка того, сколько часов потребуется. Она может изменяться по мере уточнения работы. |
| Факт трудозатрат проекта | Часы из согласованных строк табеля. Черновые и отклонённые часы в него не входят. |
| Часы в окне «План-факт» табеля | Учтённая работа с разбивкой по состояниям, включая редактирование. Для подтверждённого результата отдельно проверьте согласование. |
| «План-факт» | Окно сравнения в строке табеля. Оно показывает план, учтённые часы, их долю от плана и результат проверки лимитов. В разбивке могут быть видны и часы на редактировании. |
| Контроль лимитов | Пороги предупреждения, уведомления и запрета отправки часов относительно плана. |
| Часы по расписанию | Рабочие часы периода по календарю сотрудника. |
| Фонд рабочих часов | Часы по расписанию за вычетом согласованных отсутствий, кроме «Отгула». |
| Утилизация | Доля рабочего времени, записанная на проекты, для которых учитывается этот показатель. |
Основные сущности / объекты
| Где работать | Для чего |
|---|---|
| «Мои Таймшиты» | Открыть свой табель, проверить его состояние, оформить отсутствие и перейти к отчётам. |
| Карточка табеля | Заполнить часы по дням, пояснить работу, сохранить и отправить на согласование. |
| «ТШ у меня на согласовании» | Найти строки, ожидающие вашего решения, проверить и принять либо отклонить их. |
| Карточка проекта, вкладка «Команда» | Выбрать специалиста, роль, сроки участия и участников согласования. |
| Карточка проекта, вкладка «Трудозатраты» | Работать с планом, прогнозом и фактом по задачам, ролям и месяцам; настроить лимиты. |
| «Заявка на отсутствие» | Указать причину, даты и часы отсутствия, передать их на согласование. |
| Личные и общие отчёты | Проверить затраченное время, доступные часы и утилизацию. |
| Связанные финансовые документы | Проверить расходы по полностью согласованному табелю, если вам доступен финансовый учёт. |
Основные сценарии / процессы
В примерах показаны отдельные учебные периоды. При своей работе сверяйте автора, даты табеля, задачу и итог часов.

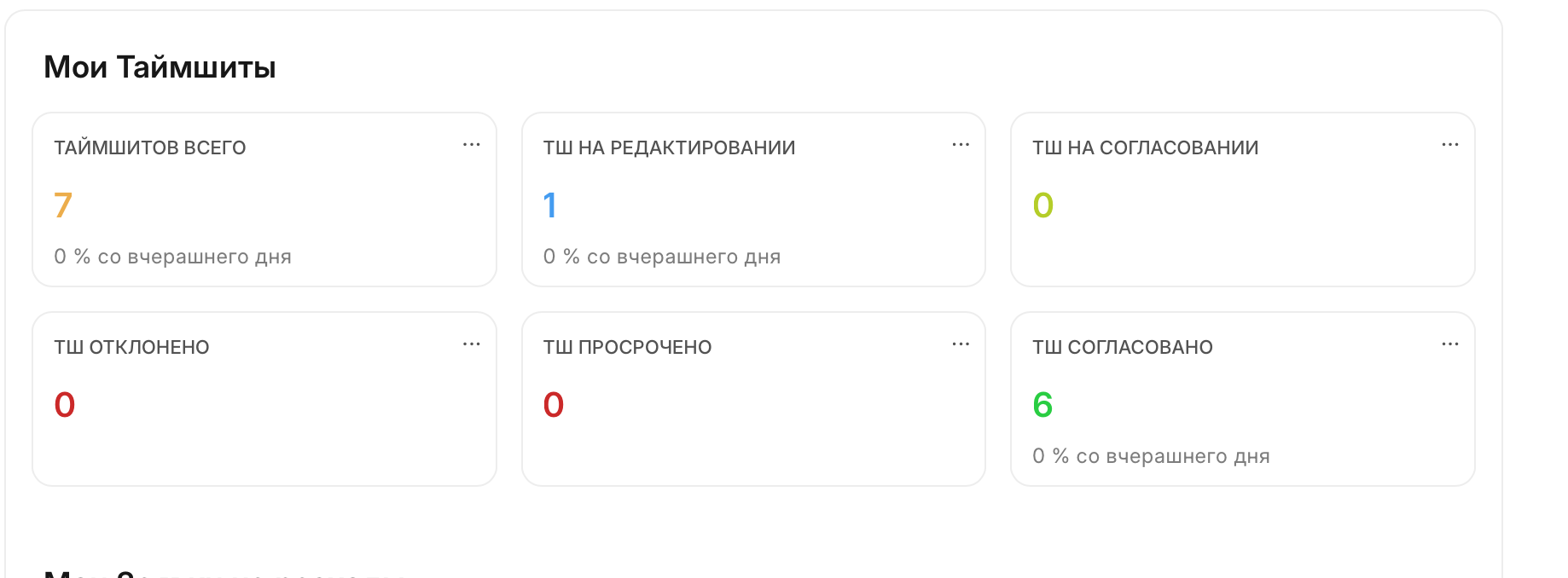

Как открыть свой учёт времени
- На главном экране Dinext найдите раздел «Моя работа».
- Откройте карточку «Мои Таймшиты».
- Посмотрите сводку состояний и откройте нужный табель.

Если карточки нет, обратитесь к коллеге, который отвечает за доступ к учёту времени. Доступные разделы зависят от ваших прав и настроек организации.
Как выбрать автоматически созданный табель
Табель создаётся автоматически по шаблону ТШ на текущий период. Проверьте автора, начало и конец периода в названии. Дни недели и доступные часы определяются рабочим календарём сотрудника, праздничными днями и установленными рабочими часами для отдельных дат.
В примере открыт табель Антона за 5–11 октября 2026 года. Пока часы не заполнены, он находится в состоянии «Редактирование».

Для работы с другой неделей выберите соответствующий период или найдите табель по его датам. Если текущего табеля нет, попросите ответственного за учёт времени проверить ваш шаблон и расписание.
Как подготовить команду проекта
- В карточке проекта откройте вкладку «Команда».
- Выберите специалиста и его проектную роль.
- Укажите даты «Действует с» и «Действует по». Они должны охватывать период работы участника.
- Для коллеги, который принимает часы по проекту, включите «Разрешить согласование».
- Сохраните проект и проверьте сведения после повторного открытия.
Специалист нужен, чтобы для участника учитывались его рабочее расписание и правила заполнения табеля. Одного имени пользователя недостаточно. Если нужных полей или сотрудника нет, обратитесь к ответственному за учёт времени. Подробности состава команды приведены в статье «Загрузка команды».
Как перенести подходящие строки
В меню табеля выберите перенос строк из предыдущего периода или из запланированной загрузки. При переносе из предыдущего табеля остаются только строки, доступные для текущего периода.
Из предыдущего табеля переносятся строки задач. Строки обращений добавьте отдельно. Уже имеющиеся сочетания задачи и роли повторно не добавляются. Для переноса нужен табель этого же автора, заканчивающийся накануне начала текущего периода; при пропуске периода проверьте его даты.
Часы и пояснения прошлого периода не переносятся. В учебном примере добавилась задача «Подготовить приглашения на встречу» с нулём часов. Уже введённые полтора часа по программе встречи сохранились. Повторное действие не добавляет эти строки ещё раз.

Проверьте проект, задачу и роль в перенесённых строках. Перенос задач не подтверждает, что работа выполнена: внесите часы и пояснения по фактическому результату каждого дня.
После переноса нажмите «Сохранить». До сохранения новые строки остаются только в открытом табеле; после повторного открытия их не будет.

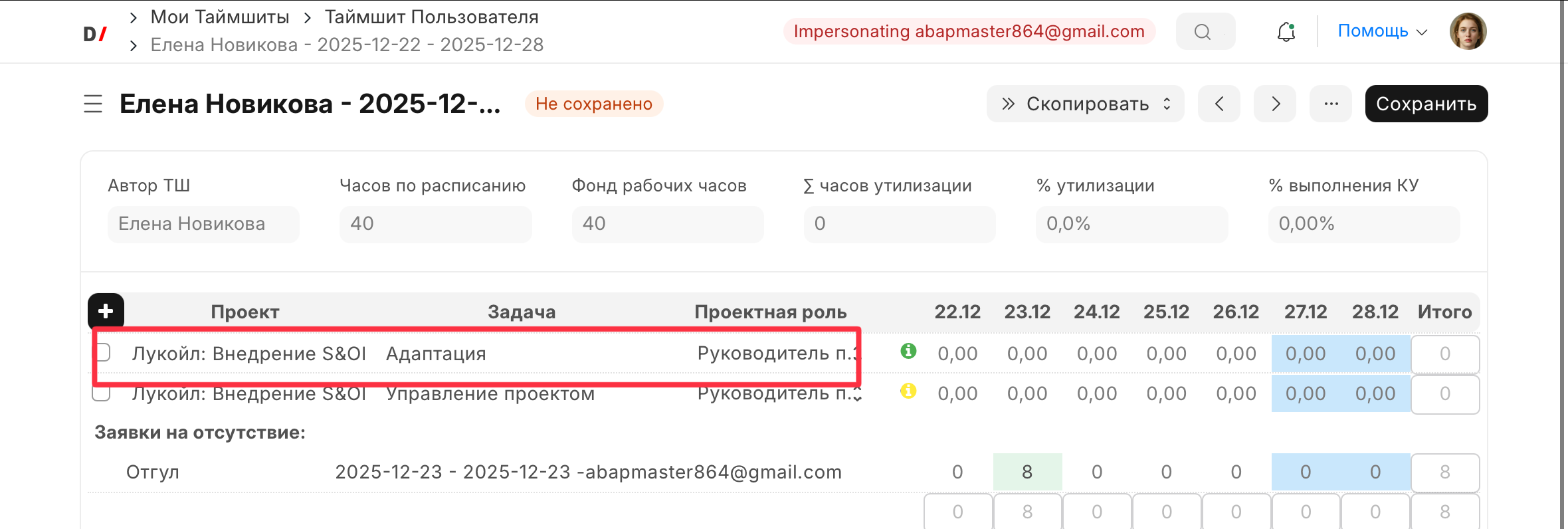

Как добавить отдельную строку
- Нажмите «+» в таблице табеля.
- Выберите проект и задачу либо обращение.
- Проверьте роль. При единственной доступной роли она подставляется автоматически; если ролей несколько, выберите ту, в которой выполнена работа.
- Заполните часы по дням и пояснения.
- Сохраните табель.
Если проекта или задачи нет в выборе, проверьте условия в ответе «Почему задача не видна в табеле?».
Как записать часы и результат дня
Откройте ячейку нужного дня двойным щелчком или начните ввод с клавиатуры. Введите число часов: например, 2, 1,5 или 1.5. Используйте один десятичный разделитель. Подтвердите ввод клавишей Enter или перейдите к другой ячейке.

В поле «Что сделано» кратко опишите результат. В примере Антон составил повестку и согласовал список вопросов к учебной встрече.

В поле часов сохраняются только числа. Нечисловой текст оставляет прежнее числовое значение; пустая ячейка становится нулём. Отрицательное значение также приводится к нулю. Перед отправкой убедитесь, что часы и пояснения соответствуют выполненной работе.
Как сохранить табель и проверить итог
Нажмите «Сохранить». Проверьте часы в строке и итог за период. После повторного открытия введённые часы и пояснения должны оставаться на месте.
В примере сохранено 1,5 часа за 9 октября. Итог строки и недели также равен 1,5 часа. Табель остаётся на редактировании: сохранение ещё не означает согласование работы.

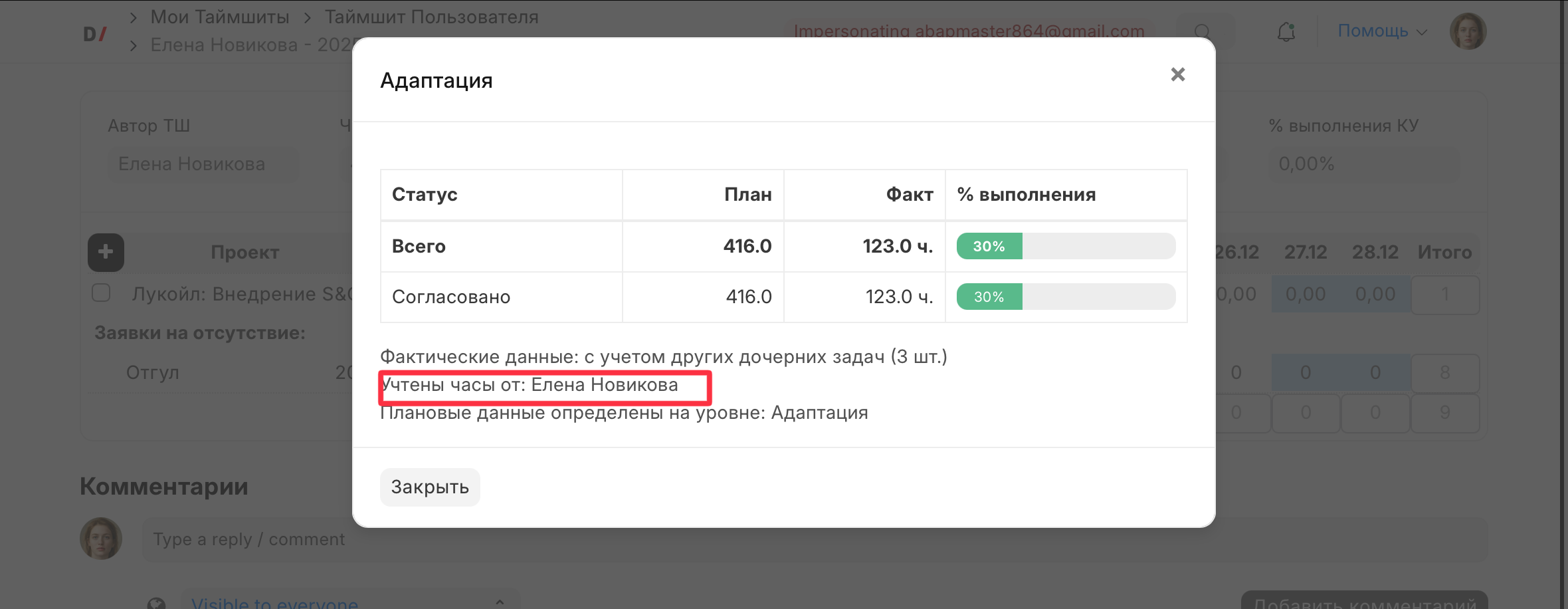

Как открыть сравнение с планом
Нажмите значок сведений рядом с задачей, чтобы открыть «План-факт». Окно доступно автору и согласующим, которым разрешено смотреть табель.
Проверьте задачу, роль и уровень задачи, на котором найден план. В сравнении используется сумма плановых часов по всем периодам. Если план по выбранной роли задан выше, берётся ближайшая подходящая родительская задача; в учтённые часы может входить работа по её подзадачам.

В отдельном учебном примере Юрий внёс 1,5 часа по задаче с планом 2 часа. Окно показывает 1,5 / 2 × 100% = 75% и состояние «Редактирование». Здесь учтена только текущая задача. Эти часы ещё не согласованы.
В окне «План-факт» часы разделены по состояниям, включая редактирование. Поэтому его общий итог может включать ещё не принятые строки и отличаться от согласованного факта в таблице трудозатрат проекта. Сначала проверьте состояние каждой строки и состав учтённых задач.
Как отправить часы на согласование
- Проверьте проект, задачу или обращение, роль, часы и пояснения каждой строки.
- Посмотрите «План-факт» и исправьте причины запрета, если они есть.
- Сохраните табель. В меню «Рабочий процесс» выберите «Передать на согласование».
- Проверьте состояние табеля и сведения об ожидающих участниках.
В следующем примере Мария записала два часа на подготовку программы встречи.

После отправки строки находятся «На согласовании». В карточке можно посмотреть полные имена ожидающих участников. Автор и согласующие с правом просмотра видят сведения об одном табеле. Если среди ожидающих показан автор или список выглядит неожиданно, проверьте действительные решения по строкам и обратитесь к ответственному за согласование.
Как руководителю проверить и принять работу

- Откройте «ТШ у меня на согласовании».
- При необходимости отберите строки по сотруднику, группе, проекту, состоянию и периоду.
- Проверьте задачу или обращение, роль, часы по дням и пояснение результата. Откройте «План-факт», чтобы сверить объём с планом.
- Примите строку действием «Согласовано» либо верните её с решением «Не согласовано».

Для нескольких строк одного табеля откройте сам табель, нажмите «Рабочий процесс» и выберите доступное решение. Оно относится ко всем строкам этого табеля, по которым вы сейчас можете принять решение. Отдельное выделение строк для этого действия не требуется.
В учебном примере Павел сохранил один и два часа по двум задачам — всего три часа.

После обработки снова откройте табель и проверьте итоговое состояние. Если требуется решение ещё одного участника, табель может оставаться «На согласовании». При сообщении об ошибке передайте его ответственному за учёт времени; после исправления проверьте состояния строк и всего табеля.
В личном списке итоговый табель Павла за 5–11 октября показан как «Согласован».

Табель получает состояние «Согласован», когда приняты все его строки. Одного принятого решения по части работы для этого недостаточно.
Как вернуть работу с пояснением
Если сведения требуют исправления, выберите «Не согласовано» и укажите, что автору нужно изменить. Конкретное замечание помогает исправить табель без дополнительного обсуждения.

В примере согласующий попросил подробнее описать подготовку программы встречи. Отклонённая строка меняет состояние всего табеля на «Отклонено».
Как исправить замечания и отправить повторно
- Откройте отклонённый табель и прочитайте причину возврата.
- Выберите доступное действие возврата на редактирование. Табель перейдёт «На доработке»; остальные строки документа также вернутся к редактированию.
- Исправьте часы, задачу, роль или пояснение, на которые указал согласующий.
- Сохраните документ и отправьте его на согласование повторно.

Если нужно изменить табель, который ещё находится «На согласовании», сначала остановите согласование доступным действием. После возврата проверьте все строки перед повторной отправкой.
Как проверить согласованный результат
Откройте табель после завершения согласования. Проверьте состояние «Согласован», принятые часы и итог периода.

В карточке проекта откройте «Трудозатраты», выберите «Только факт» и найдите соответствующую задачу и роль. Часы по другим ролям этой задачи могут отличаться.

В примере два часа Марии отражены в октябре по роли консультанта. Фактические даты задачи определяются по дням с ненулевыми согласованными часами; обе даты этой работы — 9 октября. Согласование времени само по себе не заменяет действие завершения задачи.
Как посмотреть историю решений
Откройте список строк нужного табеля и нажмите значок истории у нужной строки. Появится окно «История согласований». Если записи показаны, проверьте участника, дату и решение, затем сравните их с текущим состоянием строки.
Окно может показывать «Нет данных» даже у согласованной строки. Это не означает, что согласования не было. Проверьте состояние строки и самого табеля; если нужны подробности решения, обратитесь к ответственному за согласование. Подробнее — в ответе «Почему окно истории пустое, хотя строка согласована?».
Если табель отправлен повторно с неизменёнными сведениями, проверьте итог и сохранённые решения: ранее подтверждённое решение может быть учтено снова. Если работа изменилась, ориентируйтесь на актуальные решения по исправленным строкам.
Как запланировать трудозатраты по задачам и ролям
- В карточке проекта откройте вкладку «Трудозатраты».
- Выберите период и раскройте задачи.
- Проверьте роли. Чтобы добавить роль к задаче, нажмите «+» рядом с ролью и выберите нужную.
- Выберите вид «Только прогноз» и внесите ожидаемые часы в ячейки нужных месяцев.
- Выделите ячейки, которые хотите сохранить как план, и нажмите кнопку «План» со значком сохранения.
- Проверьте выбор и подтвердите сохранение.

Выделенная ячейка относится к одной роли и месяцу. Флажок задачи охватывает её роли и месяцы показанного периода. Если вместе с флажком выделены другие ячейки, в сохранение входит общий выбор. Перед подтверждением проверьте весь объём.
Источник сохранения зависит от вида таблицы. В «Только прогноз» и общем виде берётся прогноз, а в «Только факт» — фактические часы. Для первоначального планирования выбирайте «Только прогноз»: сохранение нулевого факта может обнулить выбранный план.
Включите флажок «План», чтобы сравнивать сохранённые часы с выбранным показателем. Прогноз можно уточнять, сохраняя прежний план для сравнения. В примере у руководителя и консультанта план по восемь часов, а прогноз — по двенадцать: общий план равен 16 часам, прогноз — 24.

Используйте поиск по названию задачи, раскрытие строк и выбранный период. При отборе задач проверяйте область итогов: итог проекта может охватывать и скрытые фильтром строки. Порядок работ меняют в плане задач; перетаскивание строк на вкладке «Трудозатраты» недоступно.
Если план или прогноз задан на родительской задаче, учитывайте его при распределении часов между подзадачами. Прогноз подзадачи не должен превышать доступный остаток родительского прогноза. Не суммируйте повторно родительское значение и входящие в него подзадачи.
Как сравнить часы и настроить лимиты
После сохранения плана откройте «План-факт» в строке табеля ещё раз. Проверьте сумму, роли, участников и разбивку по состояниям.

На этом этапе примера у руководителя план восемь часов, а 1,5 часа ещё находятся «На редактировании» — около 19% плана. Эти часы видны в сравнении табеля, но ещё не являются согласованным фактом проекта.
В обычном виде окно содержит состояние, план, факт и процент выполнения. Если в организации включён показ прогноза, появляется дополнительная колонка «Прогноз». План и прогноз ищутся независимо и могут быть заданы на разных уровнях задач. Отсутствующий прогноз отображается как ноль.
Для настройки ограничений откройте «Контроль лимитов» на вкладке «Трудозатраты» проекта. Задайте пороги в процентах от плана:
| Порог | Что происходит |
|---|---|
| Предупреждение | Участник видит, что затраченное время приблизилось к установленной границе. |
| Уведомление | Значок сравнения отмечает превышение этого порога. При передаче строки на согласование настроенное уведомление направляется выбранным участникам команды. |
| Блокировка | Отправка часов на согласование недоступна, пока причина превышения не исправлена. |
После ввода проверьте, что в таблице остались только нужные правила: переход из последней ячейки может добавить пустую строку. Уберите её, сохраните проект и откройте его снова, чтобы сверить типы и пороги.
В отдельном примере с памяткой план — два часа, заполнено полтора часа: 75%. Порог 75% ещё не превышен. Если задать порог блокировки 50%, отправка остановится, а часы останутся на редактировании. С руководителем уточните план или разрешённый порог, затем повторите отправку.
Для сообщения команде нужен не только порог: ответственный за настройки должен подготовить уведомление, а в строках команды следует выбрать получателей признаком «Уведомления по лимитам». Сообщение связано с передачей строки на согласование; одно сохранение черновика его не отправляет.
Проверьте обязательность плана в настройках проекта. План может быть необязательным, обязательным для всех задач или только для задач по обращениям. При обязательном плане и нулевых плановых часах отправка блокируется. Положительный прогноз этого ограничения не снимает.
Процент выполнения, состояние лимита и цвет значка сравнения рассчитываются относительно плана. Прогноз на них не влияет. Проверка отдельных месячных ячеек таблицы проекта и сравнение суммы всех периодов в табеле могут давать разные значения: сначала проверьте, какой период и уровень задачи используется.
Как оформить отсутствие

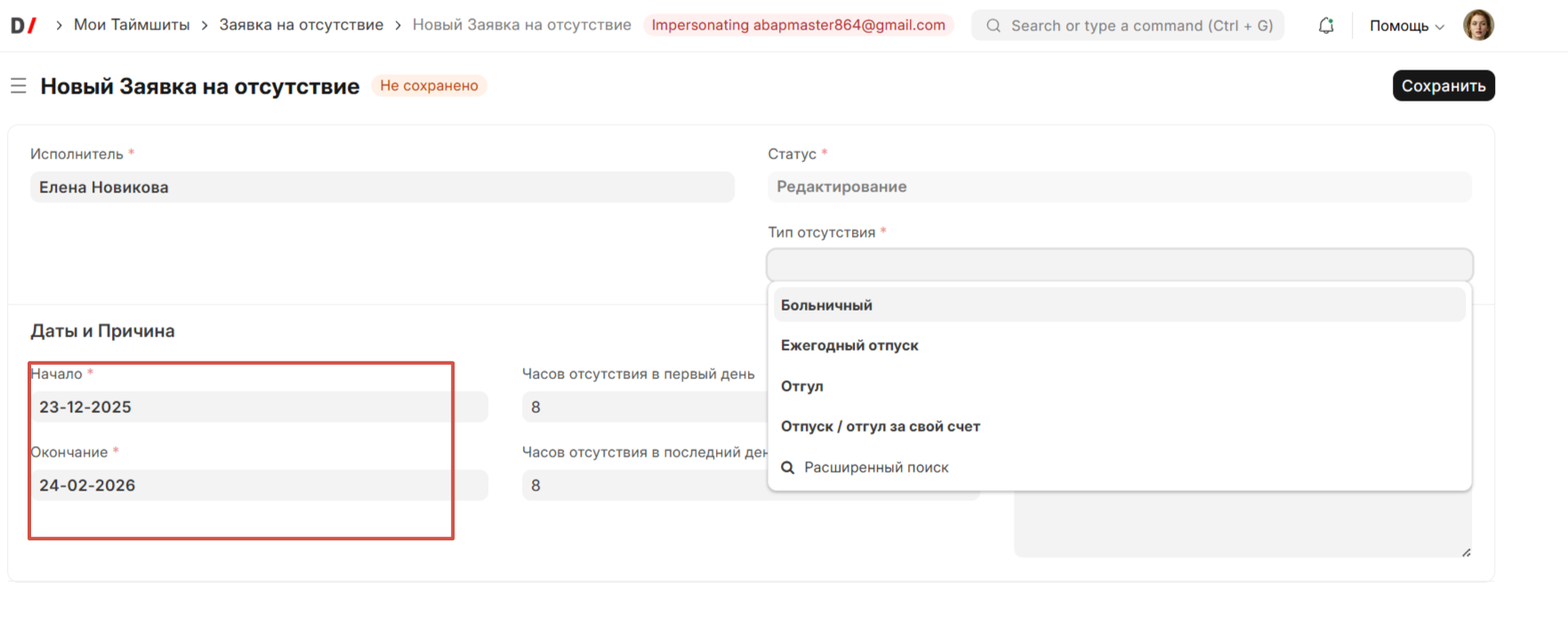

- В «Моих Таймшитах» откройте создание «Заявки на отсутствие».
- Укажите сотрудника, тип отсутствия, начало и конец.
- При частичном отсутствии задайте часы первого и последнего дня.
- Проверьте рассчитанное время: учитываются рабочие дни и расписание сотрудника.
- Сохраните заявку и отправьте на согласование.
- После полного согласования проверьте её в календаре отсутствий и доступные часы соответствующего периода.

В учебном примере Антон отсутствует четыре часа 13 октября. В табеле недели 12–18 октября видно 40 часов по расписанию и 36 часов фонда рабочих часов. Заявка отображается отдельной строкой с четырьмя часами во вторник. Часы работы в этом табеле ещё не заполнены; часы отсутствия отдельно повторять не нужно.

Согласованное отсутствие учитывается в табеле автоматически; отдельно записывать те же часы отсутствия не требуется. Отсутствия других типов уменьшают «Фонд рабочих часов». Тип «Отгул» учитывается в часах отсутствия, но не уменьшает этот показатель и базу расчёта утилизации.
Если отсутствие относится к следующей неделе, проверяйте табель этой недели. Оно не должно уменьшать фонд другого периода. Подробности календаря и влияния отсутствий на назначения приведены в статье «Загрузка команды».

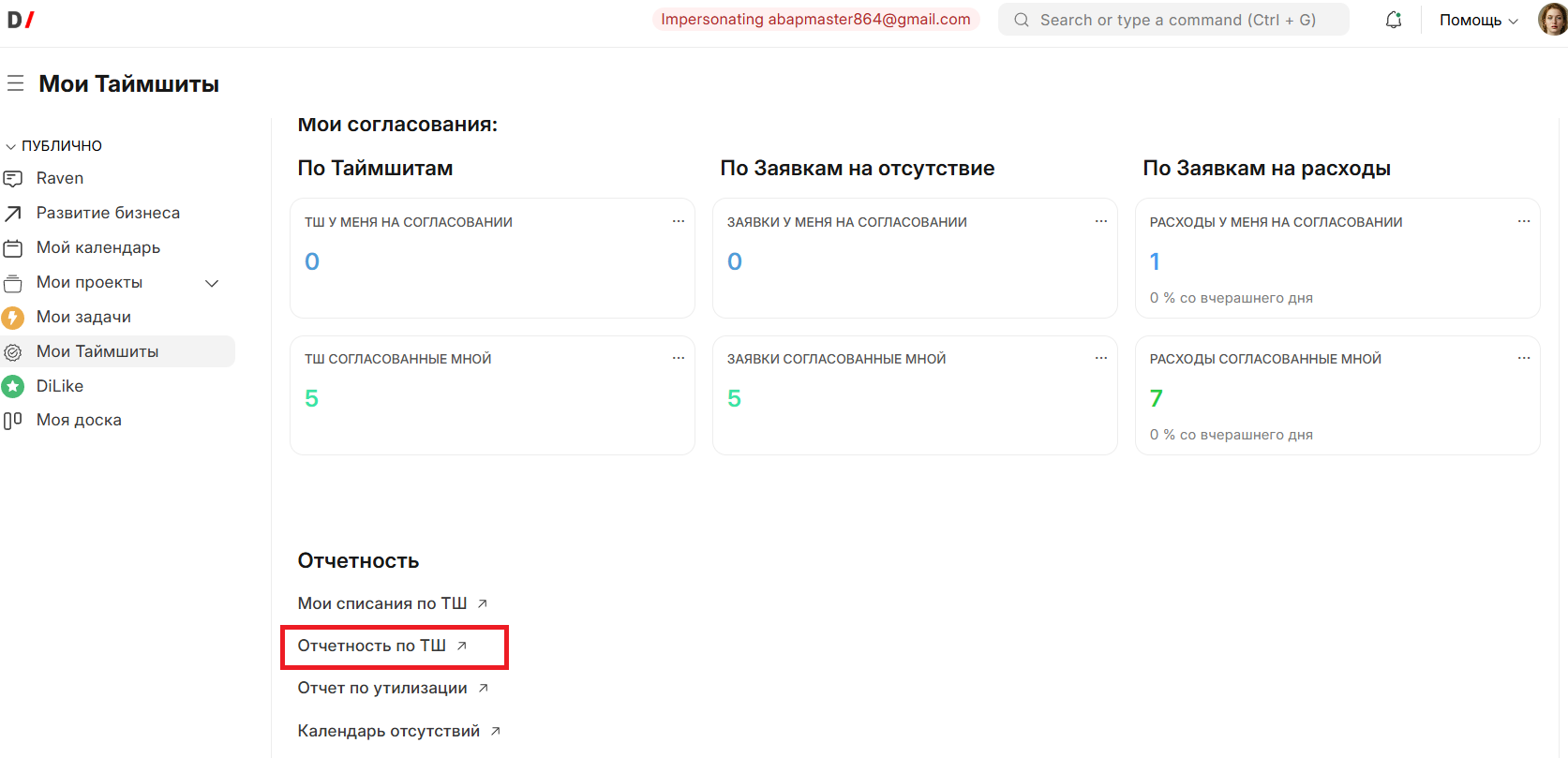

Как проверить свои и общие отчёты
В «Моих Таймшитах» нажмите «Мои списания по ТШ». Откроется форма «Отчет для Подрядчиков». Выберите проект и даты, затем проверьте свои задачи, роли, состояния и часы. В личном отчёте показываются строки задач; собственные часы по обращениям проверяйте в табеле или доступном общем отчёте.

Для общей проверки используйте «Отчет по ТШ»: в нём можно сравнить сотрудников, проекты, роли, задачи, обращения и даты в пределах доступных вам сведений. В примере выбран учебный проект, Мария и период 5–11 октября; отчёт показывает два согласованных часа за 9 октября.

Чтобы сосредоточиться на нужных сведениях, используйте штатное меню колонки для её удаления из текущего представления и потяните границу заголовка для изменения ширины. На снимках скрыты повторяющиеся сведения о проекте, показанном в отборе, и номера задач; даты и часы видны целиком.
В «Отчете по утилизации» сравните доступное время с часами на проектах, где учитывается утилизация. В календаре отсутствий проверьте согласованные заявления на нужные даты. Если показатель кажется неожиданным, сначала сверяйте расписание, отсутствие и состояния строк табеля.
В карточке табеля также доступны «Часов по расписанию», «Фонд рабочих часов», «∑ часов утилизации», «% утилизации» и «% выполнения КУ». В примере Марии расписание и фонд составляют по 40 часов, а в таблице сохранены два согласованных часа работы. Часы и процент утилизации равны нулю, потому что для её проекта этот учёт не включён. «% выполнения КУ» показывает выполнение целевой доли рабочего времени; этот показатель проверяйте отдельно.
В отдельном учебном проекте Юрия включён учёт всех записанных часов. При фонде 40 часов сохранённые полтора часа дают 3,8% утилизации. Строка ещё в редактировании: в табеле показатель может учитывать сохранённые часы до их согласования. Фактическое время проекта проверяйте по согласованным строкам. При отсутствии целевого объёма «% выполнения КУ» в этом примере остаётся нулевым.
Условия учёта проекта уточняйте у ответственного за рабочее время. Изменение этих условий само по себе не пересчитывает прежние показатели карточки табеля. Если табель ещё можно редактировать, сохраните внесённые правки и вновь откройте его. Если часы уже верны, попросите ответственного помочь с пересчётом.
Как проверить связанные расходы
После полного согласования табеля согласованные часы могут отражаться в расходах проекта. Откройте его доходы и расходы, выберите тот же период и проверьте фактическую сумму. Если вам разрешён просмотр финансовых документов, откройте связанные документы из согласованного табеля и сравните часы, сумму и проект.
В учебном примере два часа Марии дали расход 2 000 ₽. Вместе со счётом поставщика на 6 000 ₽ фактические расходы проекта составили 8 000 ₽. Это результат примера; стоимость ваших часов определяется условиями вашей организации и проекта.
Связи с финансовыми документами показываются при состоянии табеля «Согласован» и наличии права просмотра этих документов. На редактировании, согласовании или доработке таких связей может не быть. Подробнее о доходах и расходах — в статье «Финансы проекта».
Как уполномоченному коллеге пересчитать финансовые документы
Если расходы по согласованному табелю нужно сформировать заново, обратитесь к директору или администратору проектов. У них в согласованном табеле доступно действие «Перепровести» в группе «Фин. проводки».
Для нескольких табелей уполномоченный коллега отмечает их в списке и выбирает «Перепровести проводки». Действие применяется только к отмеченным согласованным документам. Перед выполнением проверьте выбор, а после — связанные документы и итог расходов проекта.
Права автора табеля, согласующего или на импорт сами по себе этого действия не открывают. Если табель ещё не согласован целиком, сначала завершите проверку его строк.
Правила и ограничения
- Для записи времени проект должен быть открыт и активен, а сотрудник — включён в его команду как специалист с подходящей ролью и датами участия.
- Задача должна относиться к доступному проекту. У сотрудника должен быть доступ к ней через назначение или предоставленный доступ «Поделиться».
- В задаче должен быть включён признак «Включить для списания в Таймшитах». Задачи в состояниях «Отменён» и «Шаблон» недоступны для записи времени.
- Ожидаемые даты задачи должны соответствовать периоду табеля. Завершённая задача может оставаться доступной, если её дата завершения относится к подходящему периоду.
- Для отправки каждой строки нужны проект, часы, пояснение и определённые согласующие. Проверьте «Разрешить согласование» в команде проекта.
- После отправки сначала верните табель к редактированию доступным действием; затем меняйте часы и отправляйте повторно.
- Согласованным становится весь табель после принятия всех строк. Возврат строки на редактирование возвращает остальные строки документа к доработке.
- Факт проекта содержит согласованные часы. Окно «План-факт» в табеле дополнительно показывает состояния учтённых часов: проверяйте эту разбивку.
- Лимиты сравниваются с планом. Прогноз помогает уточнить ожидаемую работу, но не заменяет обязательный план и не снимает запрет отправки.
- План в окне сравнения суммируется по периодам для подходящей роли и уровня задачи. Его нельзя напрямую сравнивать с одной месячной ячейкой без проверки этих условий.
- Согласованные отсутствия учитываются автоматически. «Отгул» не уменьшает показанный фонд рабочих часов и базу расчёта утилизации; отсутствия других типов уменьшают их.
- Финансовые связи и пересчёт доступны только после полного согласования и при соответствующих правах. Для новой карточки табеля проверяются её собственные состояние и связи.
Результаты / отчетность
| Результат | Что проверить |
|---|---|
| Согласованный табель | Все строки приняты; часы и пояснения соответствуют выполненной работе. |
| Показатели табеля | Часы по расписанию, фонд рабочих часов, затраченное время, часы для утилизации, её процент и выполнение установленного коэффициента. |
| «План-факт» | План по задаче и роли, учтённые часы с состояниями и участниками, процент от плана, результат проверки лимитов; при включённом показе — прогноз. |
| Факт трудозатрат проекта | Согласованные часы по задаче, роли и месяцу; фактические даты задачи по дням с ненулевыми часами. |
| «Мои списания по ТШ» | Собственное время за выбранный период. |
| «Отчет по ТШ» | Время по сотрудникам, проектам, ролям, задачам и датам в пределах доступа руководителя. |
| «Отчет по утилизации» | Использование доступного времени на проектах, где учитывается этот показатель. |
| Календарь отсутствий | Согласованные отсутствия на нужные даты. |
| История согласования | Показанные участники, даты и решения по строке. Если окно пустое, отдельно проверьте состояние строки и табеля и уточните подробности у ответственного за согласование. |
| Показатель «Специалисты» | Количество актуальных карточек специалистов в разделе учёта времени. |
| Связанные расходы | Отражение согласованных часов в доступных финансовых документах и факте расходов проекта. |
Типовые вопросы и ошибки (FAQ)
Где найти табель текущего периода?
На главном экране откройте «Мои Таймшиты» и выберите документ с текущими датами. Он создаётся автоматически по шаблону ТШ. Проверьте автора и период перед заполнением.
Почему текущий табель не появился?
Попросите ответственного за учёт времени проверить назначенный вам шаблон, рабочий календарь и текущий период. Если сам раздел отсутствует, также проверьте доступ к нему. Не создавайте дубликат вместо автоматически создаваемого табеля.
Почему из предыдущего табеля перенеслись не все строки?
Переносятся только доступные задачи; уже добавленные строки повторно не создаются. Проверьте даты участия в команде, состояние и даты задачи, доступ к ней и возможность записи времени. Обращения добавьте отдельно. Если перенос ничего не нашёл, проверьте, есть ли у того же автора табель, заканчивающийся накануне текущего периода.
Почему задача не видна в табеле?
Проверьте последовательно:
- Проект открыт и активен.
- Вы включены в его команду как специалист; роль и даты участия заполнены.
- У вас есть доступ к задаче через назначение или «Поделиться».
- В задаче включено «Включить для списания в Таймшитах».
- Задача относится к этому проекту и не находится в состоянии «Отменён» или «Шаблон».
- Ожидаемые даты задачи соответствуют периоду табеля.
- Для завершённой задачи дата завершения относится к подходящему периоду записи времени.
Если причина неясна, передайте руководителю название задачи и даты табеля. Общие правила работы с задачами приведены в статье «Задачи».
Почему в команде выбирают специалиста, а не просто пользователя?
Для учёта времени нужны рабочее расписание и сведения о сотруднике. Они определяются по карточке специалиста. Проверьте её связь с вашей учётной записью и даты участия в проекте; при необходимости обратитесь к ответственному за учёт времени.
Почему роль не выбралась автоматически?
При единственной доступной роли она подставляется автоматически. Если ролей несколько, выберите ту, по которой выполнена работа. Если подходящей роли нет, проверьте команду проекта и даты участия.
Можно ли записать время на завершённую задачу?
Да, если дата её завершения относится к подходящему периоду и соблюдены остальные условия доступа и учёта времени. Завершение задачи не отменяет необходимость записать уже выполненную работу.
Почему буквы или отрицательные часы не сохраняются?
В ячейку часов вводят целое или дробное число с одним разделителем — точкой либо запятой. Нечисловой текст оставляет прежнее числовое значение. Пустая ячейка и отрицательное значение приводятся к нулю. Пояснение работы внесите в «Что сделано».
Почему после повторного открытия часы исчезли?
Подтвердите ввод в ячейке и нажмите «Сохранить» в табеле. Проверьте, что открыт тот же автор и период. Если появляется сообщение об ошибке, сначала исправьте указанную причину и сохраните повторно.
Как узнать, кто ещё должен согласовать работу?
Откройте табель «На согласовании» и посмотрите сведения об ожидающих участниках. Затем проверьте решения и историю нужных строк. Список предназначен для участников с правом просмотра этого документа. Если он показывает автора или неожиданного коллегу, уточните маршрут у ответственного за согласование.
Почему отправка на согласование недоступна?
Прочитайте сообщение и проверьте проект, часы, пояснения и согласующих каждой строки. В команде проекта у нужного согласующего должно быть включено «Разрешить согласование». Также проверьте даты периода, доступ к задачам, обязательность плана и лимиты. Шаблон может требовать заполнения установленного числа часов за каждый рабочий день; проверьте требование в сообщении и уточните его у ответственного за учёт времени. После исправления сохраните документ и повторите отправку.
Как исправить табель, который ещё согласуют?
Сначала остановите согласование или верните строки к редактированию доступным действием. Затем внесите изменения, сохраните и отправьте снова. Проверьте весь документ: возврат к редактированию затрагивает и остальные его строки.
Что делать с отклонённым табелем?
Прочитайте причину, верните документ на редактирование, исправьте замечания и сохраните. После повторной отправки проверьте новое состояние и актуальные решения. Если замечание непонятно, уточните его у согласующего.
Где посмотреть, кто уже записывал время на задачу?
Откройте «План-факт» в строке табеля. В нём есть разбивка по состояниям и участникам. Для подробностей по датам используйте доступный отчёт по табелям с отбором по проекту и задаче.
Почему в сравнении есть часы, а в факте проекта их нет?
Сравнение табеля может включать часы на редактировании или в других состояниях. Факт трудозатрат проекта содержит согласованные строки. Проверьте разбивку состояний и дождитесь принятия нужной работы.
Почему в «План-факт» нет колонки «Прогноз»?
Она появляется, если в организации включён её показ. В обычном виде доступны состояние, план, факт и процент выполнения. В самом табеле этот показ не включают; обратитесь к ответственному за настройки учёта времени. Помесячный прогноз можно посмотреть на вкладке «Трудозатраты» проекта.
Почему положительный прогноз не снимает запрет при отсутствии плана?
Прогноз и план решают разные задачи. Ограничения отправки проверяются относительно плана. Если план обязателен, а его часы равны нулю, заполненный прогноз не заменяет недостающий план. В отдельном учебном примере план был пустым, прогноз составлял два часа, а в строке табеля сохранялись полтора часа работы. При обязательном планировании попытка отправить табель остановилась с сообщением об отсутствии плана. После возврата плана два часа сравнение снова показало сохранённые полтора часа и обычный зелёный значок.
Пока подходящий план не заполнен, окно «План-факт» в этом примере показывало ноль и в факте. Сами полтора часа оставались в строке табеля. При пустом плане сверяйте записанное время по строкам, а после заполнения плана вновь откройте сравнение.
Почему план в сравнении больше, чем в одном месяце проекта?
В окне табеля используется сумма по всем периодам подходящего плана. В таблице проекта отдельная ячейка относится к одному месяцу и роли. Проверьте весь период плана и уровень задачи, на котором он найден.
Почему план на родительской задаче не помог отправить часы?
Проверьте, что план задан для той же проектной роли. Используется ближайший подходящий уровень задачи, а не любой план выше по списку. Если план обязателен и подходящего значения нет, отправка остаётся недоступной.
Пропали ли «План-факт» или лимиты после изменения настроек?
Откройте сведения в строке табеля, проверьте план по роли и таблицу «Контроль лимитов» проекта. При необходимости обновите карточки и сравнение после сохранения изменений. Включение показа прогноза не отменяет пороги: они продолжают считаться относительно плана.
Почему месячная таблица и проверка лимита показывают разные суммы?
Месячная таблица относится к конкретной роли и периоду. В «План-факт» может использоваться сумма всех периодов и ближайшая родительская задача с подходящим планом. Также проверьте, входят ли в сравнение подзадачи и часы на редактировании.
Влияет ли прогноз на процент выполнения и цвет значка?
Нет. Они рассчитываются относительно плана. Зелёный значок означает, что порог не превышен; жёлтый — предупреждение, оранжевый — превышение порога уведомления, красный — блокировку. Серый значок означает, что план не задан. Сам цвет уведомления ещё не подтверждает отправку сообщения: проверьте настройку уведомления, получателей и передачу строки на согласование. Прогноз показывает текущую оценку ожидаемой работы; отсутствие прогноза даёт ноль в его колонке, но не меняет сам план и правила лимитов.
Почему после сохранения плана в нём оказался ноль?
Проверьте выбранный вид таблицы. В «Только факт» план сохраняется из факта, который может ещё быть нулевым. Для первоначального планирования выберите «Только прогноз», заполните нужные ячейки и проверьте выделение перед повторным сохранением. Флажок задачи охватывает все её роли и месяцы показанного периода.
Почему окно истории пустое, хотя строка согласована?
В некоторых случаях окно «История согласований» не показывает сохранённые решения и выводит «Нет данных». Проверьте текущее состояние строки и всего табеля, затем обратитесь к ответственному за согласование, указав сотрудника, период и нужную строку. Не отправляйте часы повторно только ради заполнения истории.
Почему фонд рабочих часов меньше часов по расписанию?
Проверьте согласованные отсутствия, праздничный календарь и рабочие часы отдельных дат. Фонд рассчитывается автоматически и может быть меньше расписания из-за отсутствий других типов, кроме «Отгула». Сравнивайте показатели одного сотрудника и периода.
Нужно ли отдельно записывать отсутствие в табеле?
Нет. Полностью согласованная заявка учитывается автоматически. Проверьте её сотрудника, даты, итоговые часы и соответствующий табель. Не дублируйте одно отсутствие дополнительными часами.
Почему «Отгул» влияет на доступные часы иначе, чем на утилизацию?
«Отгул» включается в часы отсутствия, но не уменьшает показанный «Фонд рабочих часов» и базу расчёта утилизации. Для других типов согласованных отсутствий эти показатели уменьшаются. Сверяйте тип отсутствия, его даты и табель того же периода.
Почему утилизация равна нулю при заполненных часах?
Проверьте, включён ли для проекта учёт утилизации, с какой даты он действует и сохранены ли внесённые правки табеля. Сам ноль не означает, что часы потеряны. Процент утилизации и выполнение целевой доли рабочего времени — отдельные показатели.
В режиме «В рамках лимита» в проверенном учебном примере табель показал ноль при полутора часах работы и плане два часа. В таком случае попросите ответственного за рабочее время проверить условия учёта и результат. Сверяйте часы с сохранёнными строками табеля; фактическое время проекта — с согласованными строками.
Почему общего отчёта нет или в нём меньше сотрудников?
Отчёты показывают сведения в пределах ваших прав. Проверьте период и отборы, затем уточните доступ у ответственного за учёт времени. Личный отчёт содержит ваши строки задач; общий требует права просмотра работы других участников. Если форма открылась, а данные не загружаются, проверьте также доступ к проектам и функциональным группам, указанным в отчёте.
Почему не видно связанных финансовых документов?
Проверьте, что весь табель находится в состоянии «Согласован», вам разрешено читать финансовые документы и в организации используется финансовый учёт по трудозатратам. На редактировании, согласовании и доработке связи скрыты. Автор табеля без финансовых прав может видеть принятые часы, но не связанные расходы.
Кто может нажать «Перепровести»?
Директор или администратор проектов при полностью согласованном табеле. Действие в списке также применяется только к отмеченным согласованным документам. Права автора, обычного согласующего или на импорт сами по себе недостаточны.
Почему «Перепровести» отсутствует даже после принятия части строк?
Нужно полное согласование табеля и соответствующая роль. Проверьте состояние всего документа, а не одной строки. Затем обратитесь к уполномоченному коллеге, если требуется пересчитать расходы.
Почему в новом табеле нет кнопок и связей предыдущего?
Они относятся к конкретному документу и его состоянию. В новом периоде проверьте собственные строки, согласование и права: связи согласованного табеля прошлого периода не переносятся на новую карточку.
Что руководителю проверить перед началом учёта времени?
Откройте проект и убедитесь, что он открыт и активен. Проверьте специалистов, роли и даты команды, а также «Разрешить согласование». В задачах проверьте доступ участников, проект, ожидаемые даты и «Включить для списания в Таймшитах». На вкладке «Трудозатраты» задайте план по нужным ролям, обязательность плана, пороги и получателей уведомлений. После этого попросите участника открыть табель нужного периода и проверить выбор задач.
Связанные темы
- Проекты — карточка проекта, сроки и участие команды.
- Задачи — план работ, доступ и условия учёта времени.
- Загрузка команды — распределение часов, рабочие календари и отсутствия.
- Финансы проекта — план, прогноз и фактические доходы и расходы.
