Финансы проекта

Назначение

В Dinext можно оформить доходы и расходы проекта, согласовать финансовый план и сравнить его с ожидаемым и уже полученным результатом. Эта статья помогает пройти путь от счёта или заявки до суммы в проекте и разобраться с отклонениями бюджета.

Общий порядок работы:

flowchart TD
    A["Связать доходы и расходы с проектом"] --> B["Заполнить прогноз по статьям и периодам"]
    B --> C["Сохранить и передать финансовый план на согласование"]
    C --> D{"План принят?"}
    D -->|Нет| B
    D -->|Да| E["Вести текущий прогноз и проверять проведённый факт"]
    E --> F["Сравнивать план, прогноз, расходы и прибыль"]
    F --> G["Учесть резервы и принять управленческое решение"]
    G --> E

Цели и задачи

  • Связать доходы, закупки, возмещения и стоимость выполненной работы с правильным проектом.
  • Сохранить и согласовать план по статьям и месяцам.
  • Уточнить прогноз, не меняя уже согласованный план.
  • Сравнить доходы, расходы, прибыль и рентабельность за выбранный период.
  • Найти документы, из которых получилась сумма, и скачать нужный отчёт.

Для кого

  • Руководитель проекта — планирует бюджет, следит за выполнением и уточняет ожидания.
  • Финансист — проверяет документы, суммы, условия расчётов и финансовые отчёты.
  • Согласующий — принимает решение по документу или финансовому плану в пределах своих полномочий.
  • Участник проекта — оформляет собственную заявку на возмещение расходов и учитывает выполненную работу.
  • Руководитель направления — сравнивает финансовые результаты доступных ему проектов.

Основные понятия

Понятие Что оно означает
План Суммы финансового плана, с которыми сравнивают выполнение проекта.
Прогноз Ожидаемые суммы с учётом текущей оценки работ и расходов.
Факт Доходы и расходы, уже отражённые принятыми документами.
Бюджет Финансовый план по статьям и периодам.
Статья Вид дохода или расхода, например оплата услуг.
Сводная строка Сумма вложенных статей, если для общей строки не задано собственное значение.
Собственное значение Сумма, заданная именно для этой строки; её отмечает уголок в ячейке.
Резерв на риск Сумма, предусмотренная на случай наступления риска проекта. Это ещё не понесённый расход.
Прибыль Разница между доходами и расходами.
Рентабельность Доля прибыли в доходе, выраженная в процентах.
Ставка Стоимость часа или другого объёма работы.
Тариф Набор ставок для ролей или уровней исполнителей.
Схема оплаты Условия расчёта стоимости проекта: например фиксированная цена или оплата времени и затрат.
Бизнес-сфера Направление деятельности, на которое относят часть доходов и расходов проекта.

Основные сущности / объекты

  • Счёт на продажу — документ дохода от покупателя.
  • Счёт на покупку — документ расхода на поставщика или подрядчика.
  • Заявка на возмещение — расходы участника, которые нужно проверить и согласовать.
  • Табель — учтённые часы работы; принятые часы могут формировать расходы проекта по действующим ставкам.
  • Карточка бюджета — суммы и состояние финансового плана по выбранной статье и периоду.
  • Вкладка «P&L» — доходы, расходы, финансовый результат, график и таблица плана, прогноза и факта в карточке проекта.
  • Отчёт «План-Факт-Прогноз Бюджета» — сравнение сумм по доступным проектам и периодам.
  • Бухгалтерская книга — подробные записи, из которых складывается фактическая сумма.

Основные сценарии / процессы

Открыть финансы проекта и выбрать период

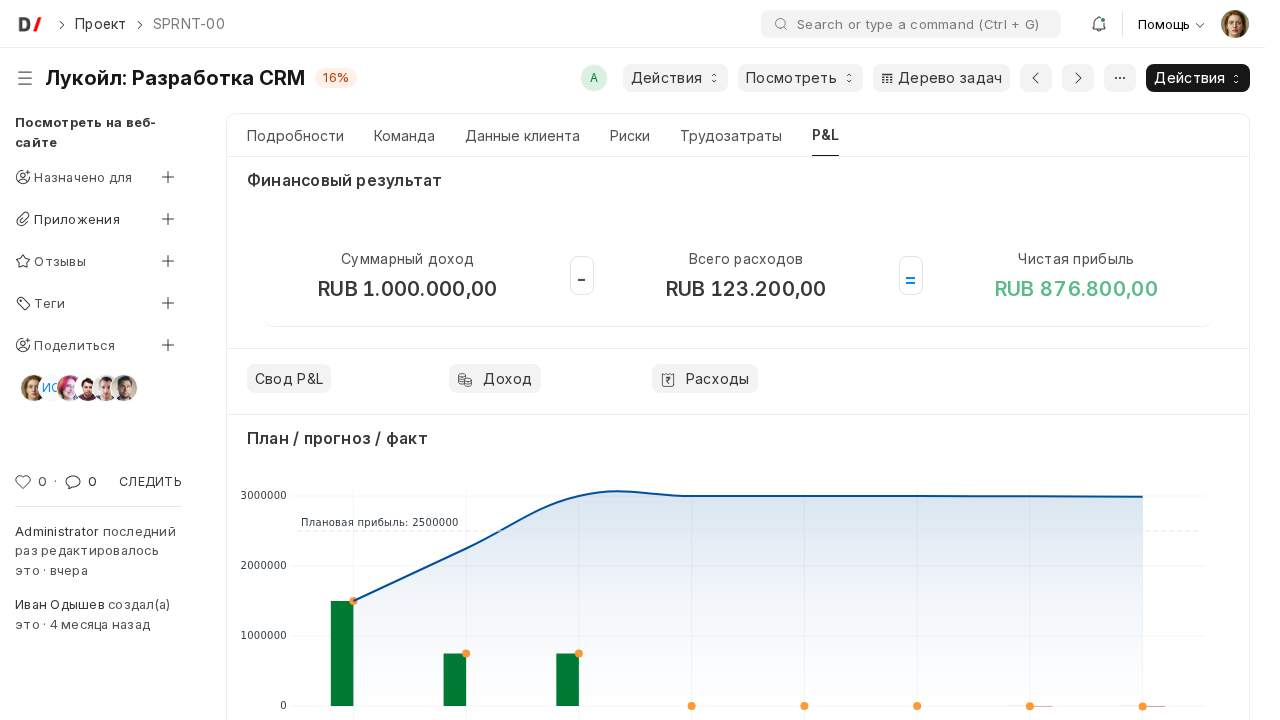

Откройте нужный проект из «Мои проекты» и перейдите на вкладку «P&L». Проверьте название проекта и периоды в заголовках таблицы. Выберите «Месяц», «Квартал» или «Год» для нужной подробности обзора. Таблица охватывает сроки проекта; отдельный диапазон месяцев можно выбрать в бюджетном отчёте.

Вверху находится «Финансовый результат», ниже — график и таблица «План / прогноз / факт». Раскройте «Доходы» и «Расходы», чтобы увидеть состав сумм. Если данные недоступны, проверьте права на финансовые сведения этого проекта.

При выборе «Квартал» суммы объединяются по кварталам, а при выборе «Год» — по годам. Учитываются месяцы, попадающие в сроки проекта. Например, в проекте с августа по октябрь третий квартал охватывает август и сентябрь, а четвёртый — октябрь.

План и прогноз учебного проекта по кварталам

Годовой обзор того же проекта показывает план расходов 6 000 ₽ и прогноз 7 000 ₽, включая резерв. Переключение подробности не меняет сохранённые суммы. Для изменения прогноза и сохранения плана вернитесь к «Месяц» и выключите «Накопленные значения».

План и прогноз учебного проекта за год

Создать счёт покупателю из проекта

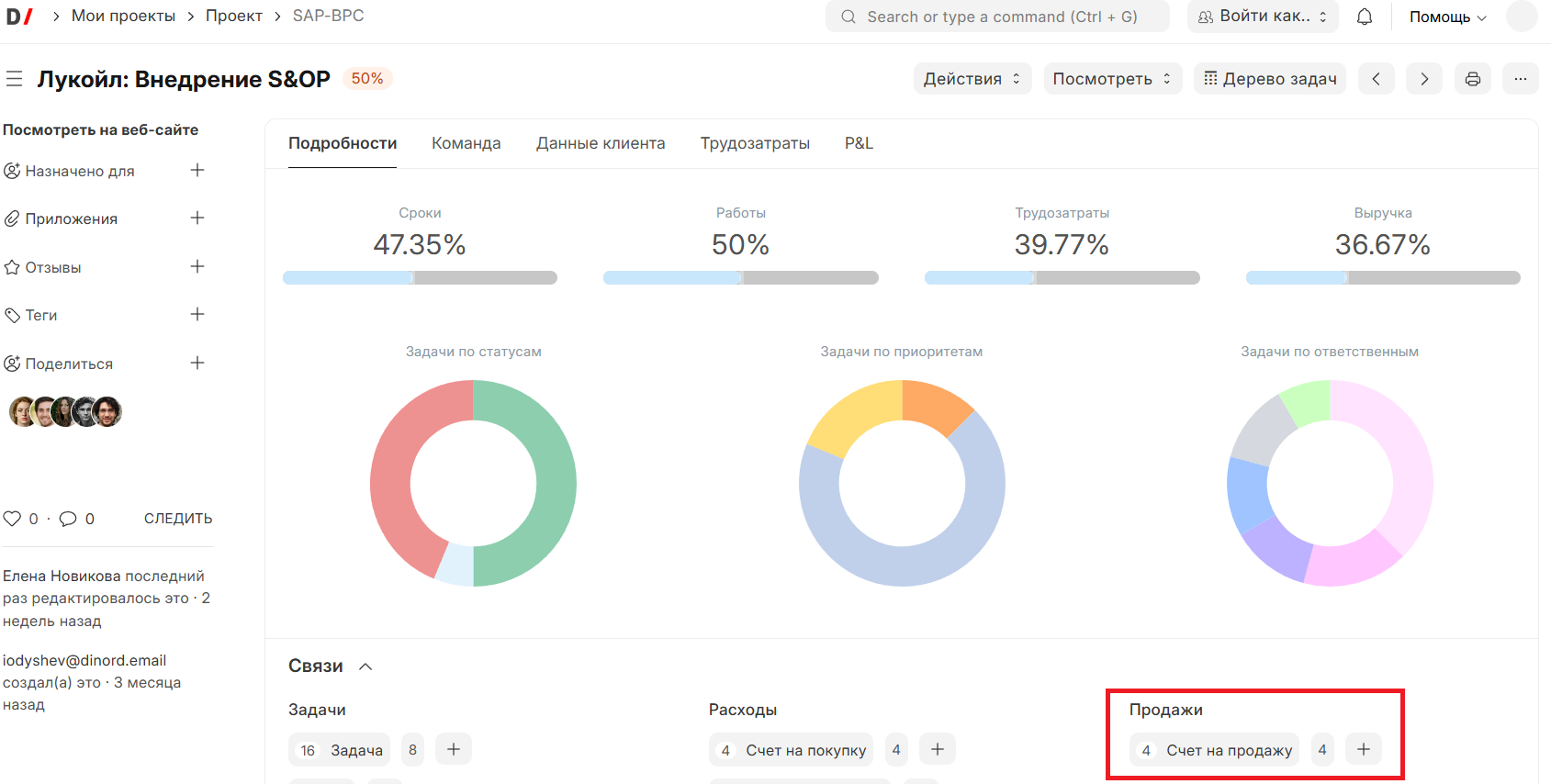

Откройте карточку проекта. В блоке «Связи», в группе «Продажи», нажмите «+» рядом со «Счёт на продажу». Так новый счёт будет связан с нужным проектом.

Создание счёта из связей проекта

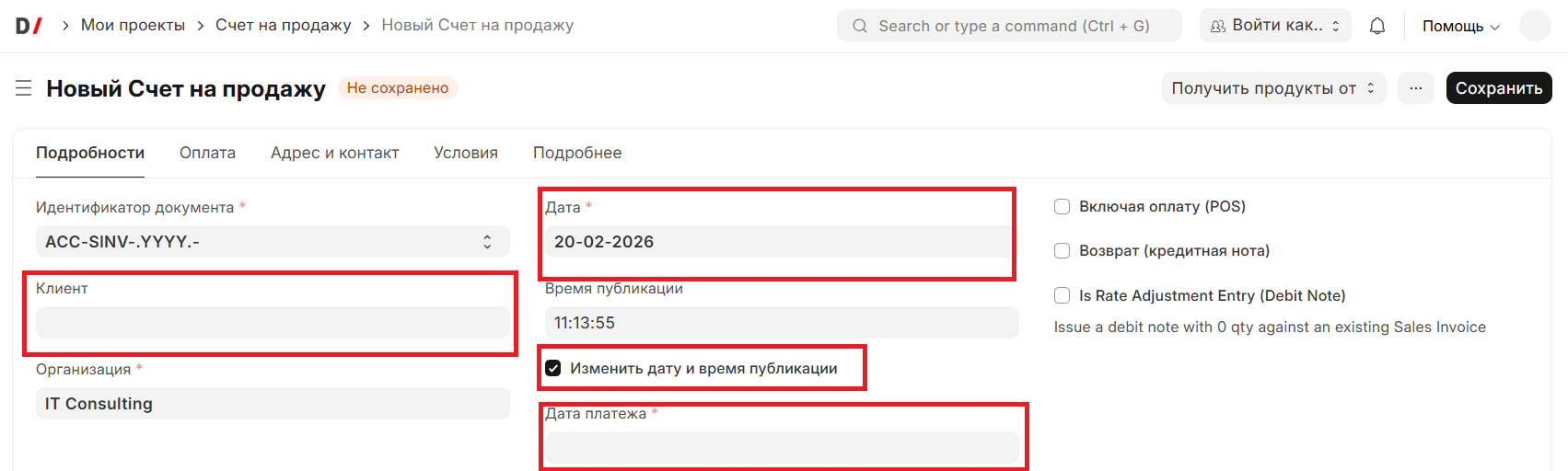

На вкладке «Детали» выберите клиента и проверьте компанию, дату публикации и дату платежа. В примере заказчик — учебная команда встреч, а срок платежа — 23 октября.

Заказчик, компания и даты счёта

Раскройте «Параметры учета» и проверьте проект. Название в счёте должно соответствовать проекту, для которого вы оформляете доход.

Проект в параметрах учёта счёта

Заполнить услуги и сохранить счёт

В таблице «Пункты» выберите услугу, укажите количество и тариф. Проверьте рассчитанную сумму строки. Для нескольких услуг используйте отдельные строки.

В учебном примере одна услуга «Подготовка учебной встречи» стоит 10 000 ₽. Итог счёта может включать дополнительные суммы, поэтому перед отправкой проверьте весь документ. При необходимости раскройте строку услуги и проверьте статьи учёта дохода и расхода. Если они не заполнены автоматически, уточните правильные значения у финансиста.

Услуга, количество и сумма строки

Перед сохранением проверьте сведения о расчётах с покупателем: счёт задолженности обычно подставляется автоматически. Не выбирайте случайное значение, если он не заполнен. Нажмите «Сохранить». Счёт получит свой номер. Сохранение черновика ещё не означает, что доход принят.

Передать счёт на согласование

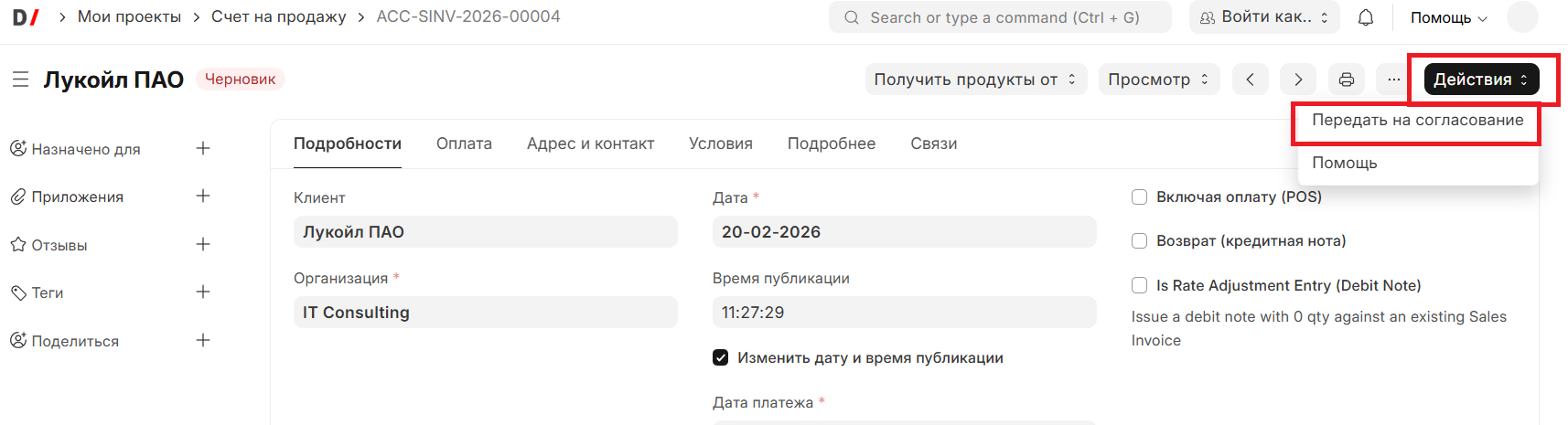

Откройте меню «Действия» и выберите «Передать на согласование». Документ поступит на проверку согласующему. Пока он ожидает решения, редактирование может быть недоступно.

Отправка сохранённого счёта на согласование

Проверить и согласовать счёт

Откройте полученный счёт, проверьте заказчика, проект, услуги, даты и суммы. Если всё верно и вам доступно это решение, в меню «Действия» выберите «Согласовать».

Решение согласующего в счёте

После согласования проверьте результат повторным открытием счёта. Согласование и оплата — разные шаги: согласованный счёт может по-прежнему показывать «Неоплачено».

Согласованный счёт пока не оплачен

Если действие недоступно, проверьте, под своим ли именем вы вошли, и обратитесь к ответственному за финансовое согласование.

Создать счёт поставщика из проекта

В карточке проекта найдите блок «Связи». В группе «Покупки» нажмите «+» рядом со «Счёт на покупку».

Создание счёта поставщика из проекта

На вкладке «Детали» выберите поставщика в поле «Подрядчик». Проверьте компанию и даты. Если вы указываете номер счёта поставщика, перенесите его из полученного документа.

Поставщик, компания и даты

В таблице «Пункты» добавьте услугу, количество и тариф. В примере одна услуга стоит 6 000 ₽. При необходимости раскройте строку и проверьте статью расхода. Сведения о расчётах с поставщиком обычно подставляются автоматически; если обязательные значения не заполнены, уточните их у финансиста. Проверьте итог документа, затем нажмите «Сохранить».

Стоимость услуги в счёте поставщика

Проверьте поле «Проект». Счёт должен относиться к тому проекту, для которого вы оформляете расход.

Проект в счёте поставщика

Согласовать счёт поставщика

В сохранённом счёте откройте «Действия» и выберите «Передать на согласование».

Отправка счёта поставщика на согласование

Согласующий проверяет поставщика, проект, услугу, даты и суммы. Если всё верно, он выбирает «Действия» → «Согласовать».

Согласование счёта поставщика

Повторно откройте счёт и проверьте результат. Надпись «Неоплачено» означает, что оплата ещё не отражена. Принятое решение по счёту само по себе не означает, что поставщик получил деньги.

Принятый счёт поставщика пока не оплачен

Оформить заявку на возмещение расходов

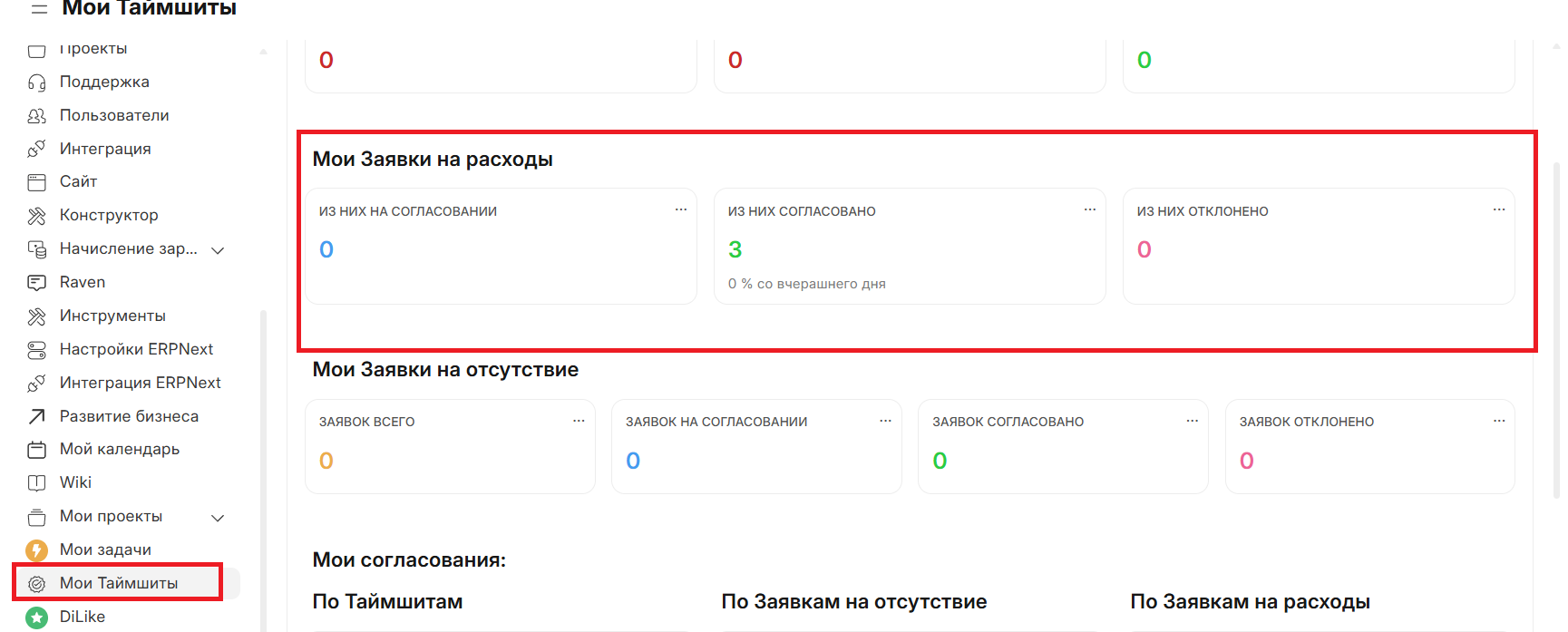

Откройте «Мои Таймшиты». В блоке «Мои Заявки на расходы» нажмите счётчик «Из них на согласовании», чтобы перейти к списку. Нажмите «Добавить Заявка на возмещение».

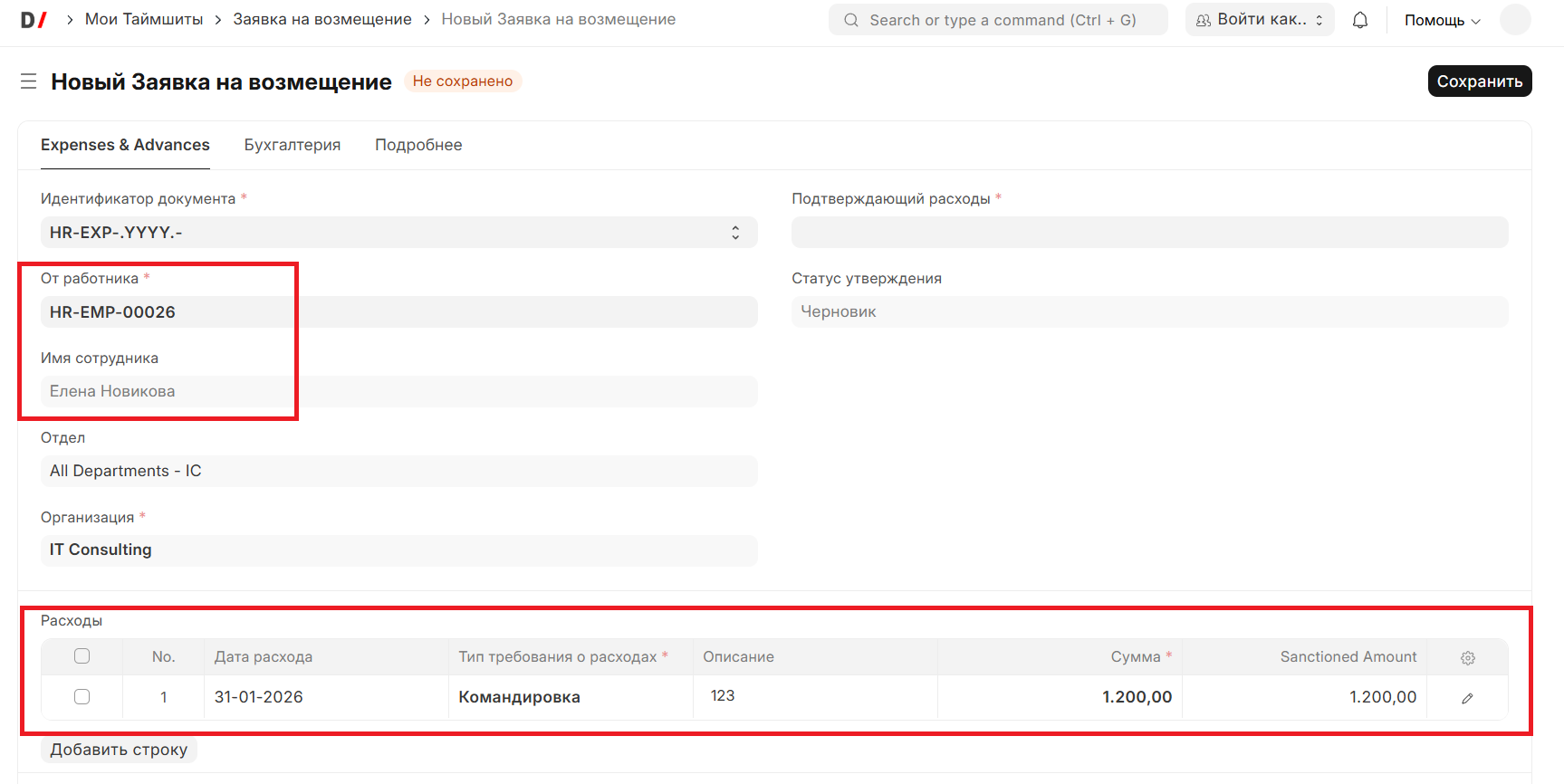

На вкладке «Расходы и авансы» выберите себя в поле «От работника». Проверьте компанию и «Согласующий расходы». Если согласующий не определился, уточните у руководителя, кому отправить заявку.

Сотрудник, компания и согласующий заявки

В таблице «Расходы» укажите дату, вид расхода, описание и сумму в поле «Величина». Для разных расходов добавьте отдельные строки. Чтобы увидеть все сведения строки, нажмите значок карандаша справа. «Санкционированная сумма» — сумма, которую принимают к возмещению; проверьте её при согласовании.

В примере Мария оплатила печать памяток для учебной встречи на 500 ₽. В раскрытой строке видны полное название расхода, описание и сумма.

Полная строка расхода на печать памяток

Перейдите на вкладку «Бухгалтерия». Укажите нужный проект и проверьте дату. Сведения о расчётах обычно подставляются из настроек вашей компании; если обязательные значения не заполнены, уточните их у финансиста.

Проект и дата заявки на возмещение

Нажмите «Сохранить», затем «Действия» → «Передать на согласование». Сохранённый черновик ещё не означает, что расход принят. Оформление заявки доступно внутренним сотрудникам с соответствующими правами.

Согласовать заявку и проверить расход в проекте

Согласующий открывает заявку и проверяет сотрудника, компанию, проект, дату, описание и сумму. Убедитесь, что сумма, принимаемая к возмещению, соответствует решению. Если всё верно, выберите «Действия» → «Согласовано».

Решение руководителя по заявке

После решения повторно откройте заявку. Проверьте «Статус утверждения» и итог. В примере показаны «Согласовано» и принятая сумма 500 ₽. «Общая возмещенная сумма» пока равна 0 ₽: принятие расхода и выплата сотруднику — отдельные этапы.

Принятая сумма и ещё не выполненное возмещение

Откройте тот же проект, перейдите на вкладку доходов и расходов и выберите «Только факт». Раскройте статью расхода и проверьте нужный месяц. В этом отдельном учебном проекте заявка отражена в октябре: расход на печать памяток — 500 ₽. Счета и принятые часы из других примеров относятся к своему проекту.

Заявка отражена в фактических расходах проекта

Если заявку отклонили, уточните у согласующего причину и порядок исправления. Повторная отправка возможна, когда для неё есть соответствующее действие. Если нужное действие недоступно, проверьте свои полномочия и обратитесь к ответственному за согласование.

Сравнить план, прогноз и факт

В карточке проекта откройте вкладку «P&L» с доходами и расходами. Включите «План», чтобы рядом с текущими суммами видеть сохранённые плановые значения. Раскройте «Доходы» и «Расходы», если нужно увидеть их состав.

Выберите «Только факт». Сначала в учебном примере согласовали только счета. За октябрь появились доход 10 000 ₽ и расход 6 000 ₽. Валовая прибыль составляет 4 000 ₽ — разницу между этими суммами. Если текущий период показывает ожидаемые суммы, этот режим помогает отдельно проверить уже отражённый результат.

План и фактические доходы и расходы

Выберите «Только прогноз», чтобы посмотреть ожидаемый результат. До согласования часов в том же примере прогноз дохода — 12 000 ₽, расхода — 6 000 ₽, прибыли — 6 000 ₽. Изменение режима показа не меняет счёт или сохранённый финансовый план.

План и прогноз доходов и расходов

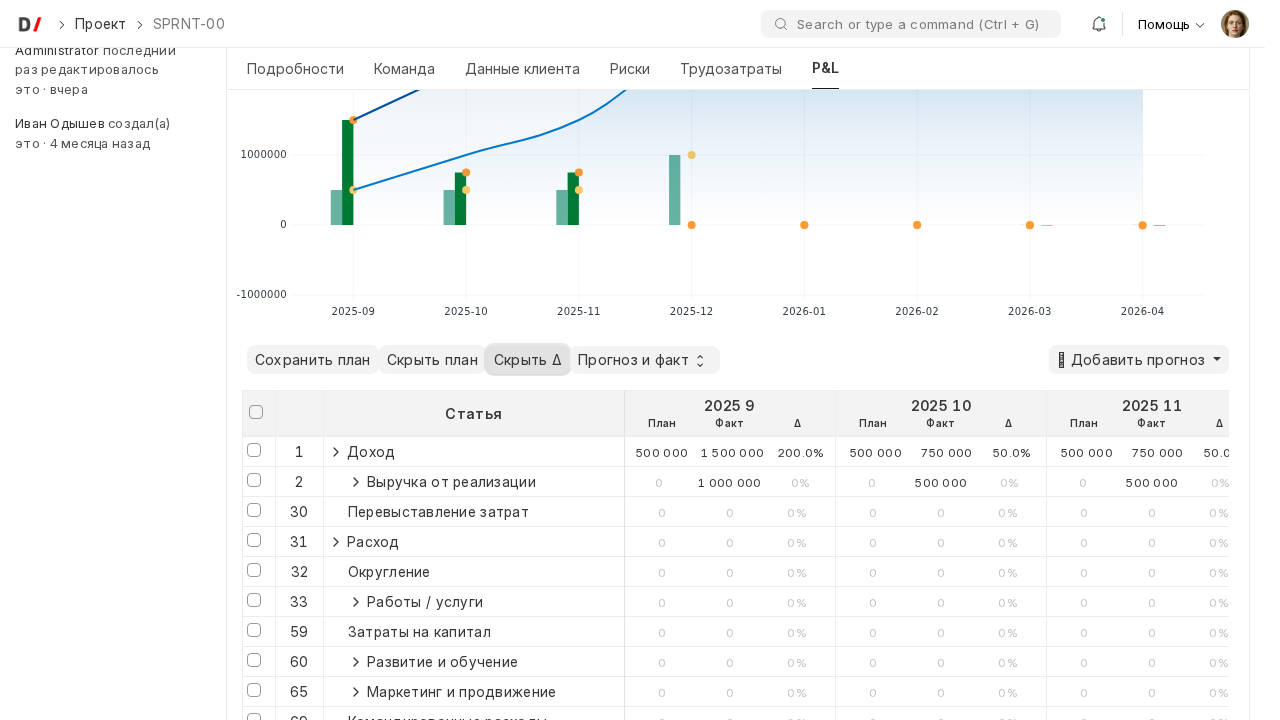

Включите «Δ», чтобы увидеть отклонение от плана. Сначала проверьте выбранный режим: отклонение относится к сумме, которая сейчас показана рядом с планом. В примере сравнивается прогноз: доход выше плана на 20%, а прибыль — на 50%.

Отклонения прогноза от финансового плана

Уточнить прогноз расхода

На вкладке с доходами и расходами выберите «Только прогноз» и детализацию «Месяц». Раскройте нужную статью расходов. Чтобы сосредоточиться на заполненных строках, снимите отметку «Пустые строки».

Дважды щёлкните сумму прогноза в нужном месяце, введите новое значение и нажмите Enter. Проверьте результат повторным открытием проекта. В примере прогноз расхода по учебной услуге — 6 000 ₽.

Редактирование прогноза расхода

Сохранить план и передать его на согласование

Отметьте строку, сумму которой хотите сохранить в план, и нажмите «План». Подтвердите выбранное действие. Сохранение плана доступно при детализации по месяцам.

Перед сохранением проверьте отмеченные строки и выделенные ячейки: учитываются оба вида выбора. Чтобы сохранить одну строку, снимите остальные флажки и щёлкните её название — это уберёт выделение сумм других строк и месяцев.

Выбор статьи для сохранения плана

Если согласование не включено, выбранные суммы сразу сохраняются в плане проекта. Если в вашей организации настроено согласование финансового плана, откройте созданный бюджет и проверьте его состояние. Пока решение не принято, он показывает «Ожидается утверждение».

Финансовый план ожидает согласования

Согласующий проверяет проект, статью расходов, период и сумму. Если всё верно, он выбирает «Действия» → «Согласовать».

Принятие финансового плана

После решения повторно откройте бюджет. Принятый документ показывает «Согласовано».

Принятый финансовый план

Вернитесь в проект и проверьте колонку «План» за нужный месяц. В примере согласованная сумма по статье расходов — 6 000 ₽. Если план сохраняется сразу, проверьте эту колонку после подтверждения сохранения.

Сумма принятого плана в проекте

Если выбранные суммы прогноза и плана уже совпадают, появится сообщение «Нет изменений для сохранения». Проверьте, что выбраны нужная строка и месяц. Если суммы верны, повторное сохранение не требуется.

План и прогноз уже совпадают

При проверке бюджета учитывайте весь путь решения:

Что произошло Что проверить
Создан черновик Он ещё не принят; проверьте суммы перед отправкой.
План передан на проверку «Ожидается утверждение» означает, что решение ещё не получено.
План принят «Согласовано» подтверждает принятую версию; проверьте суммы в проекте.
Заявка снята до принятия Она больше не ожидает решения и не становится согласованным планом.
Принятую версию отменили или заменили Проверьте новую действующую версию и её состояние.

Учесть резерв на риск и другие источники прогноза

В примере есть общая статья «Учебный резерв расходов» и вложенная статья «Учебные материалы для встречи». На вкладке «P&L» выберите «Только прогноз» и «Месяц», раскройте статью и введите 6 000 ₽ в октябрьскую ячейку материалов. Нажмите Enter и проверьте сохранённую сумму. Общая статья показывает свод 6 000 ₽.

Прогноз материалов и общей статьи: 6 000 ₽

Перейдите на вкладку «Риски». Добавьте риск и откройте его подробные поля. В разделе «Резервы на риск» включите «Начислять резервы», выберите нужную учётную статью, периодичность «Месяц» и метод «Сумма». Укажите 1 000 ₽ и сохраните проект. При методе «Процент» также нужны процент и расчётная база.

Месячный резерв риска: статья и сумма 1 000 ₽

Вернитесь на вкладку «P&L». Для расчёта резерва текущего периода выберите «Прогноз и факт» и детализацию «Месяц», дождитесь таблицы. Откройте «+ Прогноз» и выберите «Включить резерв на риски». Отметьте нужный риск и нажмите «Рассчитать».

Выбор риска для включения резерва в прогноз

После расчёта проверьте все затронутые месяцы и итог. В этом примере резерв 1 000 ₽ появился в октябре; вместе с материалами 6 000 ₽ он даёт свод 7 000 ₽. Для просмотра ожидаемых сумм можно снова выбрать «Только прогноз».

Октябрьский свод материалов и резерва: 7 000 ₽

Выбранный режим влияет на месяцы расчёта. Если нажать «Рассчитать» в режиме «Только прогноз», резерв может появиться и в прошедших месяцах проекта. Поэтому проверьте режим перед расчётом и сравните месяцы после него.

Состав меню «+ Прогноз» зависит от схемы оплаты и сведений проекта: кроме резервов, там могут быть источники из трудозатрат. Проверьте соответствующие строки и месяцы после каждого действия. Фактические расходы отражаются после принятия связанных финансовых документов.

Рассчитать затраты по прогнозу трудозатрат

Сначала проверьте прогноз часов по задачам, состав команды и стоимость участия. В проекте должна быть назначена загрузка хотя бы на часть работ в периодах расчёта. Если часть часов ещё не распределена между исполнителями, для расчёта нужна подготовленная роль без конкретного исполнителя со своей стоимостью участия. О настройке команды и распределении времени сказано в статье «Загрузка команды».

На вкладке «P&L» выберите «Только прогноз», «Месяц» и выключите «Накопленные значения». Откройте «+ Прогноз» → «Затрат на основании прогноза трудозатрат».

Источники прогноза затрат и выручки

Отметьте нужные задачи и нажмите «Добавить прогноз». В окне показаны общие прогнозные часы и назначенная загрузка. В учебном примере задача занимает 4 часа в октябре и 6 часов в ноябре; исполнителю назначен один час в октябре. В окне выбора видны 10 прогнозных часов и один час загрузки.

Выбранная учебная задача: десять прогнозных часов и один час загрузки

Если система попросит подтвердить расчёт нераспределённых часов по роли, прочитайте сообщение, проверьте роль и её стоимость участия. Нажмите «Да», если эти условия верны. В примере стоимость участия — 1 000 ₽ в час, поэтому прогноз затрат составляет 4 000 ₽ за октябрь и 6 000 ₽ за ноябрь. После расчёта проверьте месяцы, статью расходов и итог.

Прогноз затрат по часам: 4 000 и 6 000 ₽

Рассчитать выручку по прогнозу трудозатрат

Для проекта с оплатой по времени и затратам в меню доступно «Выручки на основании прогноза трудозатрат». Проверьте тарифы команды, затем выберите этот источник, отметьте задачи и проверьте поле «Счёт доходов». Если подходит только одна статья, она может заполниться автоматически. Нажмите «Добавить прогноз» и при необходимости подтвердите расчёт по роли.

Выбранная задача и статья для прогноза выручки

При тарифе 1 500 ₽ в час прогноз выручки по тем же часам составляет 6 000 ₽ за октябрь и 9 000 ₽ за ноябрь. Сопоставьте его с затратами 4 000 и 6 000 ₽: ожидаемая прибыль — 2 000 и 3 000 ₽, всего 5 000 ₽. Повторно откройте проект и проверьте сохранённые суммы.

Прогноз выручки, затрат и прибыли по двум месяцам

Расчёт прогноза не означает согласование плана, отражение дохода или расхода либо оплату. Эти результаты проверяются отдельно.

Разобраться с собственными суммами и сводом статей

Раскройте общую статью и сравните её значение с вложенными строками. Если у общей строки нет собственного плана, показывается свод по вложенным строкам. При сохранении плана из таблицы собственный план больше нуля задаёт границу для вложенных финансовых планов: их суммы не должны превышать её. Сохранение нуля убирает эту собственную границу.

Для прогноза ноль и пустая ячейка имеют разный смысл. Дважды щёлкните октябрьскую ячейку общей статьи, введите 0 и нажмите Enter. Введённый ноль сохранится как собственный прогноз; вложенные материалы 6 000 ₽ и резерв 1 000 ₽ останутся в своих строках. Уголок в ячейке и подсказка «Ручное значение» помогают отличить собственную сумму от свода.

Положительная собственная сумма должна покрывать сумму вложенных строк того же месяца. Попытка ввести 6 500 ₽ при вложенных 7 000 ₽ вызывает сообщение о допустимой сумме. Прочитайте его, закройте редактор и проверьте общий прогноз и вложенные строки.

Предупреждение о собственном прогнозе ниже 7 000 ₽

Введите 8 000 ₽ и нажмите Enter. Общая статья покажет собственную сумму 8 000 ₽. В этом примере финансовый итог дополнительно учитывает резерв 1 000 ₽: расходы для расчёта результата составляют 9 000 ₽. При отсутствии прогнозного дохода валовая прибыль равна −9 000 ₽. Поэтому проверяйте общую строку, резерв и итог результата вместе.

Собственный прогноз 8 000 ₽ и финансовый итог с резервом

Чтобы вернуться к своду, откройте ту же ячейку, очистите значение и нажмите Enter. Общая статья снова покажет 7 000 ₽ по вложенным строкам. Откройте проект повторно и проверьте результат.

После очистки собственного прогноза снова показан свод 7 000 ₽

Если сохранение плана остановлено, прочитайте сообщение о статье и допустимой сумме. Проверьте тот же месяц у общей и вложенных финансовых строк, включая все строки, которые сохраняете вместе.

Собственный план при сохранении без согласования

В этом примере план сохраняется сразу. В проекте с материалами 6 000 ₽ и резервом 1 000 ₽ отметьте строку «Учебные материалы для встречи», нажмите «План» и подтвердите действие. План материалов станет 6 000 ₽; общая статья покажет такой же свод вложенных планов.

План материалов 6 000 ₽ и свод общей статьи

Затем отметьте общую строку «Учебный резерв расходов» и сохраните её прогноз 7 000 ₽ в план. Теперь это собственный план общей статьи, а вложенный план материалов остаётся 6 000 ₽.

Собственный план общей статьи 7 000 ₽ рядом с вложенным планом 6 000 ₽

Если увеличить прогноз материалов до 8 000 ₽ и попытаться сохранить его в план, система остановит сохранение: вложенный план превысит общую границу 7 000 ₽. После закрытия сообщения в таблице остаётся прежний план материалов 6 000 ₽.

После отказа план материалов остаётся 6 000 ₽, прогноз — 8 000 ₽

Обратное ограничение проверяется по уже сохранённым планам. Например, уменьшите прогноз материалов до 4 000 ₽ и задайте собственный прогноз общей статьи 5 500 ₽. Попытка сохранить только общую статью в план остановится: её новая сумма меньше вложенного плана 6 000 ₽. В таблице сохранятся общий план 7 000 ₽ и вложенный план 6 000 ₽.

После отказа общий план остаётся 7 000 ₽, вложенный — 6 000 ₽

Сначала очистите собственный прогноз общей строки и верните прогноз материалов к 6 000 ₽. Чтобы убрать собственную границу плана, введите 0 в прогноз общей строки, сохраните значение и перенесите его в план кнопкой «План». План общей строки снова покажет свод вложенных планов — 6 000 ₽. При этом собственный прогноз останется нулевым: у нуля в плане и в прогнозе разный смысл.

Нулевой собственный план возвращает свод 6 000 ₽, собственный прогноз остаётся нулевым

Очистите собственный прогноз общей строки, чтобы снова увидеть свод прогнозов. После повторного открытия проекта проверьте: план — 6 000 ₽, прогноз с резервом — 7 000 ₽.

После повторного открытия план составляет 6 000 ₽, прогноз с резервом — 7 000 ₽

Читать график доходов, расходов и прибыли

Выберите режим сравнения на панели таблицы: график использует тот же режим. Столбики показывают доходы и расходы за период; при включённом «План» рядом появляются плановые значения. Расходы на графике расположены ниже нуля и показаны со знаком минус: так виден их вклад в прибыль. В таблице сумма расхода показана положительным числом.

Наведите указатель на нужный месяц, чтобы увидеть суммы. В примере «Только факт» доход составляет 10 000 ₽, расход — 8 000 ₽, прибыль — 2 000 ₽. Рядом видны плановые значения: доход 10 000 ₽, расход 6 000 ₽ и прибыль 4 000 ₽.

График и суммы фактических доходов, расходов и прибыли рядом с планом

Линия прибыли с заливкой показывает накопленный результат с начала проекта, пунктирные отрезки с суммами — прибыль отдельных периодов. Вертикальная линия отмечает текущий календарный период. Так можно сравнить результат месяца с общим результатом проекта.

Чтобы добавить линии накопленного дохода и расхода, используйте «Показать расширенные метрики» в правом верхнем углу графика. Повторное действие убирает эти линии. «Накопленные значения» на панели таблицы помогает смотреть нарастающий итог.

Подсказка с накопленными доходами и расходами после включения дополнительных линий

Переключитесь на «Только прогноз», чтобы сравнить ожидаемый результат с планом. В примере ожидается доход 12 000 ₽, расход 6 000 ₽ и прибыль 6 000 ₽. Перед сравнением другого месяца проверьте выбранный режим и период.

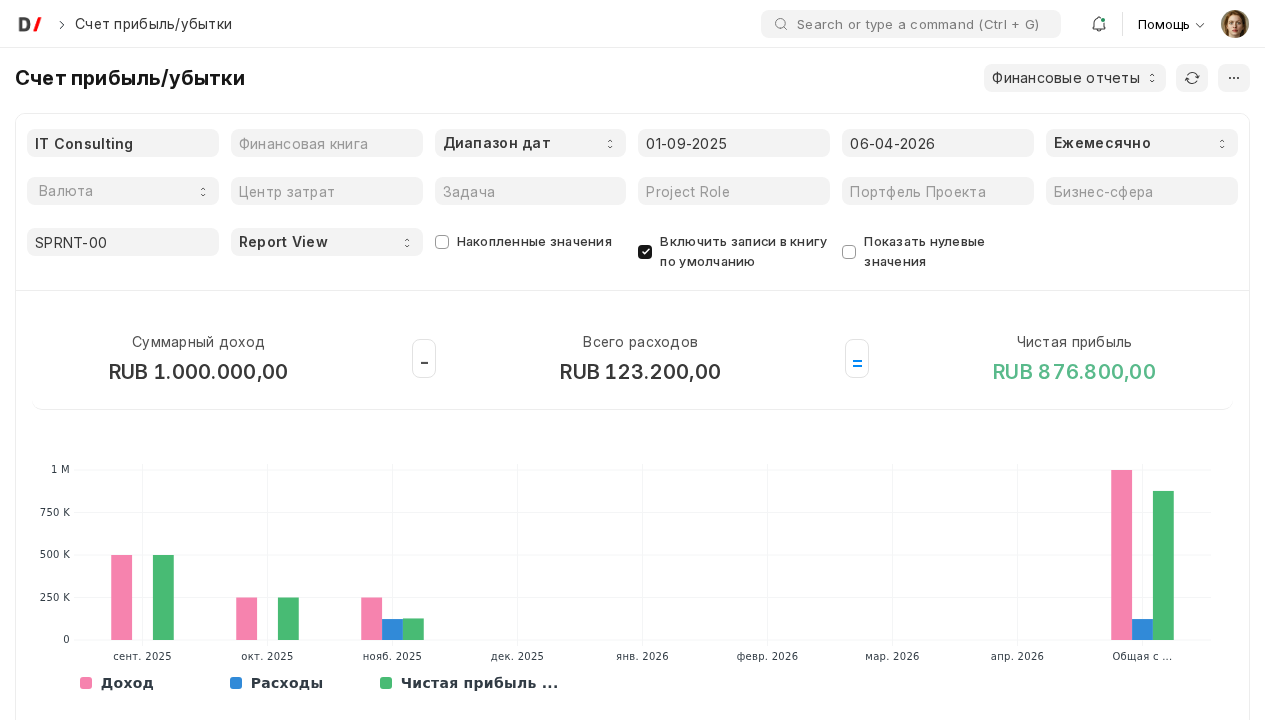

Прогнозные доходы, расходы и прибыль в подсказке графика

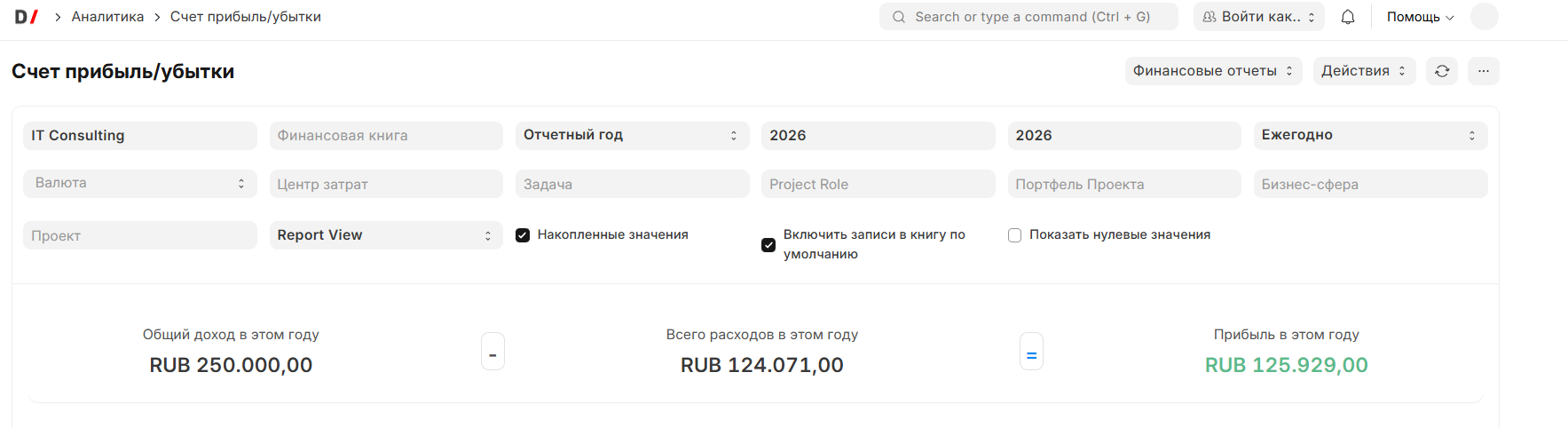

В проекте с несколькими месяцами сравните отдельные периоды и накопленный результат. В примере расходов на материалы за август и сентябрь нет, а в октябре ожидаются 7 000 ₽ с учётом резерва. При отсутствии дохода накопленный результат к октябрю составляет −7 000 ₽.

График накопленного результата учебного проекта за три месяца

Проверить расходы по согласованным часам

Сначала убедитесь, что табель и нужная строка согласованы. Затем откройте доходы и расходы проекта в режиме «Только факт» и проверьте нужный месяц и статью.

В учебном примере после принятия двух часов по ставке 1 000 ₽ расход на работу равен 2 × 1 000 = 2 000 ₽. Вместе со счётом поставщика на 6 000 ₽ расходы проекта составляют 8 000 ₽. При доходе 10 000 ₽ прибыль равна 10 000 − 8 000 = 2 000 ₽, рентабельность — 2 000 / 10 000 × 100% = 20%.

Расходы проекта после согласования двух часов

Если у вас есть доступ, откройте связанный документ расхода. Проверьте проект, дату, сумму и пояснение о табеле. Сопоставляйте часы со ставкой, применимой к исполнителю, роли и периоду, а не только с итогом табеля.

Связанный документ расхода по согласованным часам

Как заполнить и согласовать часы, описано в статье «Трудозатраты».

Уточнить финансовый план после изменения расходов

Проверьте, покрывает ли действующий план ожидаемые расходы. Если нужна новая сумма, уточните прогноз и сохраните обновлённый план. Если в вашей организации включено согласование, передайте его на проверку предусмотренным действием.

В примере первоначальные 6 000 ₽ покрывали только услугу поставщика. После учёта работы согласовали обновлённый бюджет 8 000 ₽. Повторное открытие бюджета подтверждает принятую сумму.

Обновлённый согласованный бюджет на 8 000 ₽

Проверьте также общую строку расходов. В этом примере у неё остался собственный план 6 000 ₽, хотя бюджет вложенной статьи уже согласован на 8 000 ₽. Общая строка с собственной суммой не заменяет её автоматически сводом вложенных планов. Раскройте состав расходов и уточните план общей строки отдельно, если требуется обновить и его. При сохранении из таблицы проверяется соотношение общей и вложенных сумм, описанное выше.

Изменение прогноза само по себе не меняет сохранённый план. Если план проходит согласование, до нового решения учитывайте действующую версию и показанное отклонение.

Открыть финансовый отчёт и проверить источник суммы

Откройте доступный отчёт «План-Факт-Прогноз Бюджета» через поиск или список отчётов. Проверьте компанию. В поле «Проект» найдите и отметьте нужный проект. Для одного проекта можно также использовать таблицу на вкладке «P&L».

В полях «Период с» и «Период по» выберите месяцы. Для среза за октябрь в обоих полях должно быть «10-2026». Выберите «Только факт» и снимите «Показывать план», чтобы проверить уже отражённые доходы и расходы. При необходимости скройте нулевые колонки. В учебном примере доходы составляют 10 000 ₽, расходы — 8 000 ₽, прибыль — 2 000 ₽, рентабельность — 20%.

Октябрьский срез учебного проекта и фактические итоги

Нажмите фактическую сумму нужной статьи. Откроется «Бухгалтерская книга» по выбранному проекту, статье и месяцу. Проверьте даты и суммы. В примере расход складывается из 6 000 ₽ по счёту поставщика и 2 000 ₽ за согласованные часы.

Два источника расхода: 6 000 ₽ и 2 000 ₽

Нажмите номер документа в подробных записях, чтобы открыть его и проверить состав суммы. В счёте учебного поставщика материалы стоят 6 000 ₽; налог составляет 1 080 ₽, а общий итог — 7 080 ₽. По выбранной статье расхода показаны 6 000 ₽. Сравнивайте одну и ту же сумму, а не общий итог счёта с отдельной статьёй.

Строка открытого счёта поставщика на 6 000 ₽

Вернитесь к бюджетному отчёту. После возврата снова выберите проект, месяц и режим: прежние фильтры могут сброситься. Проверьте заголовок и итоговые суммы перед дальнейшей работой.

В выборе проектов доступны только проекты, которые вы можете просматривать. Право изменения проекта для чтения отчёта не требуется; доступ к самому отчёту и финансовым сведениям также должен быть открыт.

Скачать отчёт или график

Перед скачиванием проверьте название открытого отчёта и его фильтры. В меню «…» выберите «Экспорт», доступный формат файла таблицы и нажмите «Скачать».

Меню экспорта бюджетного отчёта после проверки фильтров

Когда открыт бюджетный отчёт, скачивается бюджетный срез. После перехода к «Бухгалтерской книге» скачиваются подробные записи этой книги. Если нужен общий план, прогноз и факт, вернитесь к бюджетному отчёту и заново проверьте проект, период и режим. В учебном файле за октябрь подтверждены доходы 10 000 ₽, расходы 8 000 ₽, прибыль 2 000 ₽ и рентабельность 20%.

Для сохранения графика нажмите «Сохранить как изображение» в его верхнем правом углу. Скачается файл с тем графиком и режимом сравнения, которые вы сейчас видите.

Кнопка сохранения настоящего финансового графика

Проверить финансовый результат перед решением

Сначала проверьте период и режим, затем доходы, расходы и итоговые строки «Валовая прибыль» и «Рентабельность». Итоги и колонка «Итого» помогают читать результат при прокрутке длинного списка статей.

Если доступны кнопки «Свод P&L», «Доходы», «Расходы» и «Отклонение бюджета» под «Финансовый результат», используйте их для перехода к отчётам текущего проекта. Проверьте полученные фильтры и при необходимости уточните период.

Для открытия каждого отчёта может требоваться отдельное разрешение. Если отчёт недоступен, обратитесь к ответственному за финансовый доступ. Проверьте компанию и проект: первые три кнопки подставляют ожидаемые даты проекта, а «Отклонение бюджета» открывает годовой обзор. Период отдельного отчёта может отличаться от периода таблицы проекта.

Для вывода о перерасходе сопоставьте сумму с документами, выполнением задач, ставками и резервами. Так руководитель сможет решить, нужно ли уточнить прогноз, согласовать новый бюджет или изменить план работ.

Правила и ограничения

  • Черновик ещё не отражает принятую операцию. Дождитесь решения по документу и проверьте результат повторным открытием.
  • Согласование счёта, отражение дохода или расхода и оплата — разные события. Значок «Неоплачено» не отменяет согласование.
  • Названия этапов и доступные решения зависят от настроек вашей организации и полномочий согласующего.
  • В финансовом документе должны быть правильные проект, компания, даты и статьи. Ошибка в них меняет состав сумм и период отчёта.
  • Дата платежа в счёте обозначает срок расчётов; наличие этой даты не доказывает оплату.
  • Доли бизнес-сфер проекта в сумме не должны превышать 100%.
  • «Прогноз и факт» показывает факт прошедших периодов и прогноз текущего и будущих. Для проверки уже отражённых сумм текущего месяца выберите «Только факт».
  • Отклонение рассчитывается относительно плана для выбранного режима. Изменение режима или вида отклонения не изменяет документы.
  • Сохранение плана выполняется по месяцам. Если суммы уже совпадают, сообщение «Нет изменений для сохранения» означает, что новое сохранение не требуется.
  • При сохранении плана из таблицы собственный план общей строки должен покрывать планы вложенных финансовых строк. Проверка действует и при одновременном сохранении нескольких строк.
  • Повторная отправка плана по той же статье, периоду и условиям может заменить незавершённую заявку на согласование. Проверяйте действующий документ и его состояние.
  • Прогноз можно уточнять отдельно от плана. Для изменения согласованной версии нужны предусмотренное действие и новое решение.
  • Резерв на риск не равен фактическому расходу. Проверьте его участие в своде и итоговом результате.
  • Прибыль рассчитывается как доходы минус расходы. В текущей таблице обычные расходы показаны положительными суммами.
  • Рентабельность рассчитывается как прибыль, делённая на доход, умноженная на 100%. При нулевом доходе процент не рассчитывается.
  • Доступ к проекту не всегда открывает финансовые документы, бюджет, подробные записи и отчёты. При сообщении «Недостаточно прав» обратитесь к ответственному за доступ.
  • Если организация скрыла финансовые показатели настройками формы, часть вкладок, сводных карточек или кнопок может отсутствовать.

Результаты / отчетность

После выполнения сценариев можно проверить, какие документы согласованы, какие суммы вошли в проект и чем ожидания отличаются от принятого плана. Таблица и график показывают результат за отдельный период и с начала проекта; подробный отчёт помогает найти источник суммы.

В учебном примере после согласования счетов и двух часов работы получены доход 10 000 ₽, расходы 8 000 ₽, прибыль 2 000 ₽ и рентабельность 20%. Согласованный бюджет вложенной статьи расходов уточнён до 8 000 ₽; собственный план общей строки остался 6 000 ₽ и требует отдельной проверки. Оплата счетов в этом примере ещё не отражена.

Типовые вопросы и ошибки (FAQ)

Почему в таблице доходов и расходов нет данных?

Обычно причина в том, что по проекту еще не оформлены финансовые документы, документы не связаны с проектом или у пользователя нет доступа к нужным данным.

Как посмотреть отклонение в процентах или суммой?

Включите «Δ» и выберите формат отклонения рядом с этим флажком. Проценты помогают сравнить относительное изменение, сумма — оценить разницу в деньгах. Сначала проверьте режим: сравнивается показанный факт или прогноз с планом. Если план равен нулю, процент не помогает оценить отклонение — сравните суммы.

Зачем кнопки под «Финансовый результат»?

Кнопки «Свод P&L», «Доходы», «Расходы» и «Отклонение бюджета» открывают готовые отчёты с фильтром текущего проекта, чтобы не собирать условия вручную. Они располагаются в одну строку под сводными карточками результата. Доступ к каждому отчёту проверяется отдельно. Перед работой проверьте компанию и период: первые три отчёта получают ожидаемые даты проекта, последний — годовой период.

Когда использовать прогноз, а когда факт?

Факт нужен для проверки уже отражённых доходов и расходов. Прогноз помогает оценить ожидаемый результат и оставшиеся расходы. В текущем месяце для проверки принятых операций отдельно выберите «Только факт».

Чем отличаются три режима сравнения?

«Прогноз и факт» показывает факт прошедших периодов и прогноз текущего и будущих. «Только прогноз» показывает ожидания во всех периодах. «Только факт» показывает уже отражённые операции во всех периодах, включая текущий месяц.

Почему план отличается от факта?

Это нормальная ситуация для управленческого учета. Разница показывает отклонение между ожидаемым и реальным исполнением и помогает понять, где проект выходит за бюджет или, наоборот, работает лучше ожиданий.

Где смотреть итоговые суммы при прокрутке?

Смотрите закреплённые итоговые строки «Валовая прибыль» и «Рентабельность» и колонку «Итого». Выравнивание итоговых значений по центру помогает отличать их от обычных строк статей; оно не меняет расчёт.

Можно ли анализировать проект по периодам?

Да. Вкладка «P&L» и связанные отчеты позволяют сравнивать показатели по периодам и отслеживать динамику финансового результата.

Чем сохранение плана отличается от изменения прогноза?

Прогноз меняет текущую оценку. Кнопка «План» фиксирует выбранные суммы в финансовом плане. При сохранении без согласования результат применяется сразу. Если согласование включено, новая версия становится действующей после принятия решения. Сохраняйте план в помесячном режиме с выключенными «Накопленными значениями».

Почему доступно не всё меню добавления прогноза?

Меню «+ Прогноз» появляется при наличии подходящих источников. Состав зависит от схемы оплаты, трудозатрат и рисков с резервом. Если ожидаемого источника нет, проверьте эти сведения проекта и доступ к ним.

Для выручки на основании часов нужна оплата по времени и затратам и подходящие тарифы команды. Если в окне расчёта не удаётся выбрать «Счёт доходов», обратитесь к ответственному за финансовые настройки.

Почему расчёт не находит задачи с заполненным прогнозом часов?

При сообщении «Нет задач с прогнозными трудозатратами или загрузкой» проверьте периоды и назначенную загрузку. В текущей версии расчёт не включает задачи, если в проекте нет ни одного назначения загрузки в периодах расчёта. Заполненного прогноза часов и роли без исполнителя для этого недостаточно. Настройте нужные назначения в разделе загрузки и повторите выбор источника прогноза.

Кто согласует бюджет проекта?

Если согласование финансового плана включено, руководитель проекта передаёт его на проверку, а решение принимает уполномоченный согласующий бюджета. Если нужное действие отсутствует, уточните у ответственного, кто принимает решение в вашей организации. При сохранении плана без согласования отдельная проверка не требуется.

Как открыть карточку согласованного бюджета?

Если план проходил согласование, на вкладке «P&L» выполните двойной щелчок по его ячейке — откроется документ бюджета для выбранной статьи и периода. При сохранении плана сразу отдельный документ согласования не создаётся; проверяйте суммы в самой таблице проекта.

Почему в карточке бюджета видна таблица сумм по месяцам, а не ссылка на распределение?

Если для бюджета заданы точные суммы по месяцам, Dinext показывает их сразу в карточке: месяц, сумма и итог. Отдельная ссылка на распределение скрыта, чтобы одни и те же суммы не показывались дважды. Проверьте месяцы и общий итог в этой таблице.

Как расходы участвуют в прибыли?

В текущей таблице доходов и расходов обычные расходы показаны положительными суммами. Для расчёта прибыли они вычитаются из дохода: 10 000 ₽ дохода минус 8 000 ₽ расходов дают 2 000 ₽ прибыли. Возвраты и исправления могут уменьшать ранее отражённые суммы; проверяйте связанный документ.

Зачем нужен флажок «Пустые строки»?

Он показывает в таблице статьи бюджета, у которых в выбранном срезе нет сумм. По умолчанию флажок включён, чтобы структура бюджета была видна целиком. Снимите его, если хотите оставить только строки с ненулевыми значениями.

Почему на графике доходов и расходов накопительная прибыль подсвечена, а прибыль периода — пунктир?

Dinext визуально разделяет два показателя: накопительная прибыль (линия с заливкой) показывает нарастающий итог с начала проекта, а прибыль периода (пунктирные отрезки с подписью) — результат только в выбранном месяце. Так проще сопоставить динамику итога с отдельными периодами.

Как на графике доходов и расходов показать накопительный доход и расход?

Нажмите иконку «Показать расширенные метрики» в панели инструментов графика (три горизонтальные линии в правом верхнем углу). Появятся линии накопительного дохода и накопительного расхода. Повторное нажатие («Скрыть расширенные метрики») убирает их с графика.

Как отличить собственный план от свода?

Собственный план больше нуля показан как сумма общей строки и отмечен уголком с подсказкой «Ручное значение». Если собственной суммы нет или сохранён ноль, показывается свод вложенных планов.

Чем ноль в прогнозе отличается от нуля в плане?

Для прогноза введённый ноль — собственное значение общей строки; пустая ячейка позволяет показать свод вложенных прогнозов. Для плана ноль убирает собственную границу и возвращает свод вложенных планов.

Почему прогноз равен нулю без отметки ручного значения?

Свод вложенных строк тоже может быть нулевым. Уголок появляется, когда для этой ячейки задан собственный прогноз. Чтобы задать собственный ноль, введите 0 и сохраните. Чтобы снова использовать свод, очистите ячейку.

Почему в таблице доходов и расходов сообщение «Недостаточно прав»?

Таблица и график показываются при доступе к бюджету проекта или подробным финансовым записям. Если оба вида сведений недоступны, появляется «Недостаточно прав». Уточните у ответственного, какой доступ нужен для вашей работы.

Как резерв на риск влияет на свод и итог?

Если у общей строки нет собственной суммы, её свод может включать вложенный резерв. При собственном значении раскройте статью и сравните вложенный резерв с итогом расходов. Не прибавляйте уже включённый резерв повторно. Факт показывает понесённые расходы, а не только предусмотренный резерв.

Почему не сохраняется план общей статьи?

При сохранении из таблицы собственный план общей статьи не должен быть меньше суммы вложенных финансовых планов за тот же период. Увеличьте общую сумму, скорректируйте вложенные планы или сохраните 0 для общей статьи, чтобы убрать собственную границу и оставить свод.

Почему не сохраняется план вложенной статьи?

При сохранении из таблицы, если у общей статьи задан собственный план, сумма вложенных финансовых планов за период не должна превысить его. Прочитайте сообщение о статье и допустимой сумме. Проверьте соседние вложенные планы либо уточните общую границу.

Чем отдельный бюджетный отчёт отличается от финансовой таблицы проекта?

Вкладка «P&L» — рабочее место внутри карточки одного проекта: сохранение плана, режимы сравнения и согласование. Отчёт «План-Факт-Прогноз Бюджета» — отдельный аналитический срез: удобен для сравнения нескольких проектов, детализации факта в «Бухгалтерской книге» и выгрузки в файл таблицы.

Какой отчёт скачивается после перехода в «Бухгалтерскую книгу»?

Пока открыта «Бухгалтерская книга», «Экспорт» скачивает подробные записи этой книги. После возврата к «План-Факт-Прогноз Бюджета» скачивается бюджетный отчёт с текущими фильтрами. Перед действием проверьте название открытого отчёта. После возврата к бюджету заново проверьте проект, период и режим: прежние фильтры могут сброситься.

Почему в отчёте нет нужного проекта?

Чаще всего у пользователя нет права просмотра этого проекта. Обратитесь к администратору или руководителю, чтобы открыть доступ на просмотр — право на изменение карточки проекта для отчёта не обязательно.

Кто может менять ставки и тарифы?

Ставки и тарифы меняет финансист или другой уполномоченный сотрудник с доступом к этим справочникам. Уточните изменение до согласования работ: оно влияет на стоимость часов и расчёты проектов с оплатой времени и затрат.

Почему согласованный счёт показывает «Неоплачено»?

Решение по счёту принято, но оплата ещё не отражена. Проверьте расчёты отдельно. Дата платежа в документе сама по себе не означает, что деньги уже получены или перечислены.

Почему после отправки на форме ещё видно «Черновик»?

Общий значок документа и этап согласования могут отличаться. Проверьте показанное состояние согласования и доступные действия, затем повторно откройте документ. Сохранение или отправка сами по себе не означают принятия счёта.

Почему согласованные часы не видны в расходах проекта?

Проверьте состояние табеля и строки, проект, роль, применимую ставку и месяц отражения расхода. На вкладке доходов и расходов выберите «Только факт». Если связанный расход не сформирован или его проверка остановлена, передайте ответственному номер табеля и текст сообщения.

Что означает «Нет изменений для сохранения»?

У выбранных строк и месяцев суммы уже совпадают с планом. Проверьте выбор и значения. Если они верны, новое сохранение не требуется; если нужен другой план, сначала уточните соответствующие суммы.

Почему не получается оформить заявку на возмещение?

Проверьте, что вы оформлены как внутренний сотрудник и вам доступно создание заявок. Уточните проект, вид расхода и согласующего. Если нужного значения нет в списке, обратитесь к ответственному за эти сведения.

Почему сумма оказалась в другом месяце?

Проверьте дату отражения в исходном документе и период отчёта. Срок оплаты и дата, по которой доход или расход относится к периоду, могут различаться. Исправляйте ошибку предусмотренным действием в документе, а не ручной правкой итоговой суммы.

Почему итог счёта отличается от расхода в проекте?

Общий итог счёта может включать налог и несколько разных сумм. Проверьте, какие позиции относятся к выбранной статье расхода. В учебном счёте материалы стоят 6 000 ₽, налог — 1 080 ₽, общий итог — 7 080 ₽; по статье материалов показаны 6 000 ₽. Для сравнения откройте подробные записи и исходный документ.

Почему резерв появился в прошедших месяцах?

Проверьте режим, выбранный перед расчётом. «Только прогноз» может включать в расчёт показанные прошедшие месяцы. Для текущего и будущих периодов сначала выберите «Прогноз и факт» и «Месяц», затем проверьте расчёт по каждому месяцу. Ошибочно добавленную сумму прогноза можно очистить в нужной строке и месяце, если доступно редактирование.
